PMO chuyển đổi số: chọn cơ cấu và trách nhiệm

Đăng ngày 26/10/2026

Mục lục bài nghiên cứu
Ảnh bìa bài: PMO chuyển đổi số

Tóm tắt: cần đầu mối quyết việc trước khi cần tên văn phòng

PMO chuyển đổi số có ích khi giúp tổ chức nhìn được quan hệ giữa các dự án, xử lý vướng mắc và giữ trách nhiệm về kết quả. Tên một văn phòng hay số báo cáo không đủ nói tổ chức đã quản lý tốt hơn. Bài đối chiếu bằng chứng, phân biệt công việc điều phối với quyền quyết định và đưa khung chọn ba mức tổ chức. Cách chọn được tác giả đề nghị để thảo luận, chưa có kiểm nghiệm xác nhận khả năng làm dự án thành công.

  • Phải xác định người giao quyền, phạm vi dự án và việc đầu mối được phép quyết. Một nhóm chỉ thu báo cáo khó xử lý tranh chấp nguồn lực nếu không có đường đưa việc lên người có thẩm quyền.
  • Tiến độ bàn giao và lợi ích sau sử dụng cần người nhận trách nhiệm khác nhau khi phù hợp. Hệ thống đã bật không đồng nghĩa quy trình đã đổi hoặc lợi ích đã được xác nhận.
  • Bằng chứng khảo sát và tổng quan kinh nghiệm giúp đặt câu hỏi, chưa chứng minh cứ lập PMO là giảm một tỷ lệ lãng phí cố định. Không biến tương quan thành cam kết cho doanh nghiệp.
  • Chọn một người điều phối, nhóm gọn hay văn phòng chính thức theo mức phụ thuộc, rủi ro và gánh nặng quyết định. Với khu vực nhà nước, hình thức pháp lý cần được đối chiếu riêng theo phạm vi và thẩm quyền.

PMO là gì trong phạm vi chuyển đổi số?

Tài liệu phân loại PMO của PMI năm 2013 mô tả nhiều dạng, từ nhóm tạm hỗ trợ một dự án đến đầu mối cấp tổ chức gắn danh mục với chiến lược. Chức năng có thể là chuẩn hóa cách làm, hỗ trợ giao hàng hoặc theo dõi danh mục [1]. Đây là phân loại thực hành của hiệp hội nghề nghiệp cũng bán đào tạo và chứng chỉ. Nó không cung cấp một cơ cấu duy nhất phù hợp mọi doanh nghiệp, càng không là bằng chứng rằng việc đổi tên bộ phận sẽ tự tạo hiệu quả.

Dự án, chương trình và danh mục cần tách rõ

Trang giới thiệu ISO 21502:2020 nêu tiêu chuẩn hướng dẫn quản lý dự án, dùng được với nhiều phương pháp thực hiện, trong đó có cách thích ứng hoặc kết hợp. Trang cũng nói rõ không hướng dẫn quản lý chương trình và danh mục. Tại ngày đối chiếu, tiêu chuẩn đang có trạng thái sẽ được sửa đổi [2]. Bài chỉ đọc thông tin công khai, chưa đọc các điều khoản trả phí. Không được viện tên ISO này như chứng nhận toàn bộ cách tổ chức PMO đã đúng hoặc hiệu quả.

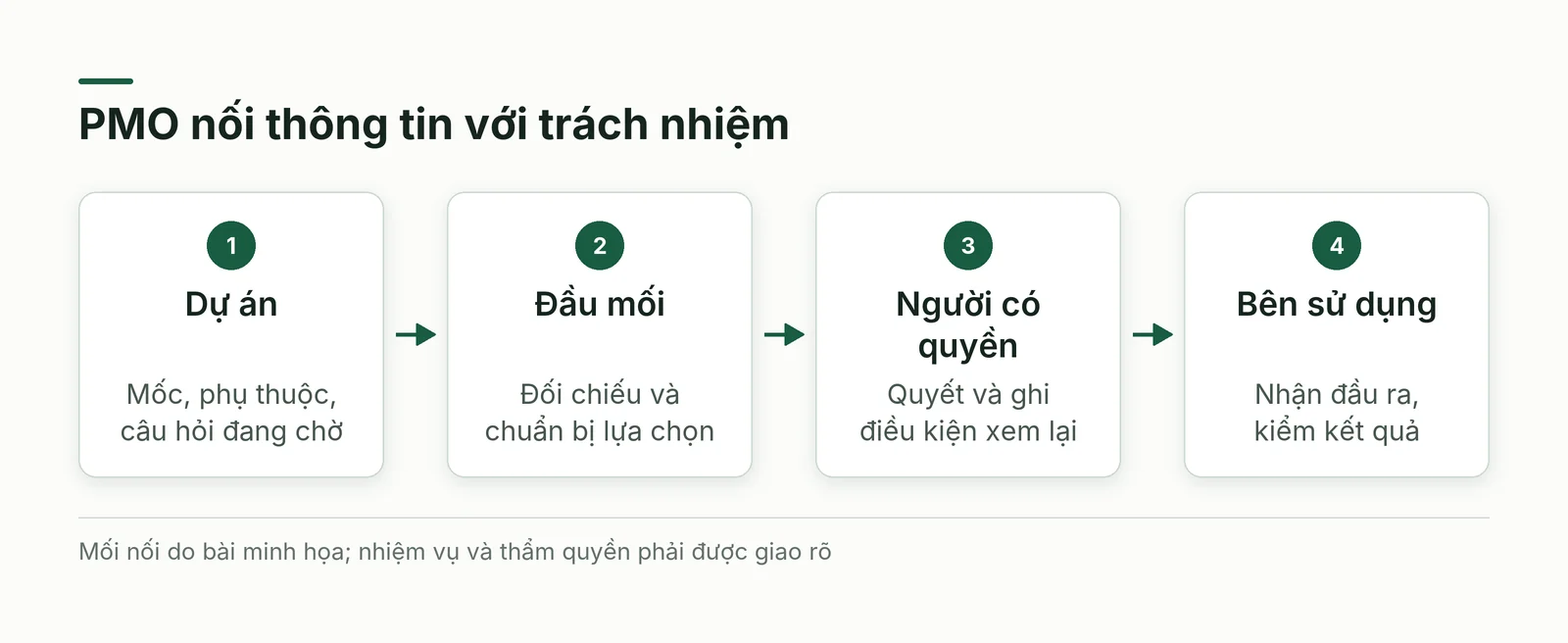

PMO chuyển đổi số nối thông tin dự án, người quyết định và bộ phận nhận kết quả
Hình 1. Mối nối trách nhiệm do bài minh họa, không phải sơ đồ tổ chức bắt buộc.

Bằng chứng về lợi ích của quản trị nói đến đâu?

Musawir và cộng sự năm 2017 xây thang đo với phản hồi từ 21 chuyên gia, rồi khảo sát quốc tế 333 dự án. Tóm tắt nghiên cứu cho thấy mối liên hệ giữa cách quản trị với quá trình quản lý lợi ích cùng mức thành công; chất lượng hồ sơ luận chứng đầu tư cùng việc theo dõi hồ sơ ấy là một thực hành được nhấn mạnh [3]. Bài chưa đọc toàn văn nên không tái dựng hệ số hoặc áp một mức cải thiện. Khảo sát không là phép phân ngẫu nhiên tổ chức có PMO và không có PMO.

PMI Pulse 2023 sử dụng khảo sát thực hiện tháng 3–4/2022 với 3.492 người làm công việc dự án, gồm 538 lãnh đạo dự án. Báo cáo nêu mức đầu tư lãng phí do hiệu quả dự án kém trung bình toàn cầu 5,2% [4]. Con số tự báo cáo trong mẫu không phải tác động của PMO. PMI có lợi ích nghề nghiệp cần được nhận diện. Người đọc không nên biến mức lãng phí này thành lời hứa rằng lập một văn phòng sẽ thu hồi đúng phần tiền tương ứng.

Điểm chung có thể dùng là dự án cần quản lý mục tiêu, phụ thuộc và điều kiện để nhận lợi ích. Chưa có trong các nguồn đã đọc một thử nghiệm đủ để khuyến nghị ngưỡng số dự án buộc mọi doanh nghiệp phải lập PMO. Vì thế, khung chọn ở phần sau dựa câu hỏi tổ chức cần giải quyết. Một văn phòng chỉ có ích nếu nhiệm vụ đó có thật, có người dùng thông tin và có thẩm quyền phản ứng sau khi thấy vấn đề.

Điều phối không có nghĩa áp một phương pháp cho mọi nhóm

Từ 1.875 bài tìm được, Dikert cùng Paasivaara và Lassenius giữ lại 52 công bố cho tổng quan năm 2016. Các công bố kể việc chuyển sang agile quy mô lớn ở 42 tổ chức. Nhóm ghi 35 thách thức và 29 yếu tố thành công; gần 90% tài liệu là báo cáo kinh nghiệm. Trong 41 công bố, có tác giả liên hệ trực tiếp với tổ chức được kể [5]. Đây là cơ sở hữu ích để nhận diện vấn đề nhưng chủ yếu ở phát triển phần mềm, không chứng minh một mô hình agile làm thành công mọi chương trình số.

PMO có thể yêu cầu thông tin quyết định nhất quán mà vẫn để nhóm chọn cách triển khai phù hợp. Ví dụ giả định: nhóm dữ liệu làm theo đợt kiểm chất lượng, nhóm phần mềm bàn giao tăng dần, trong khi việc mua thiết bị có các mốc nghiệm thu khác. Đầu mối cần thấy chỗ các mốc phụ thuộc nhau, không buộc tất cả dùng một biểu mẫu tiến độ chi tiết giống nhau. Đây là đề xuất điều phối của bài, không mô tả một ca thành công đã được đo.

PMO chuyển đổi số cần được giao việc gì?

Thứ nhất là giữ danh sách dự án với mục tiêu, người chịu trách nhiệm và quyết định đang chờ. Thứ hai là nhìn phụ thuộc giữa việc, dữ liệu và nguồn lực dùng chung. Thứ ba là theo dõi giả định, rủi ro và dấu hiệu khiến kế hoạch phải đổi. Thứ tư là nối bàn giao với người vận hành nhận kết quả. Bốn nhóm nhiệm vụ này do bài tổng hợp để bàn phạm vi PMO; chúng không là thang điểm được nghiên cứu xác nhận hoặc bộ tiêu chí đủ cho mọi tổ chức.

Một đầu mối có thể chuẩn bị cuộc họp lựa chọn phạm vi nhưng không tự có quyền chuyển ngân sách giữa các bộ phận. Nếu quyền đó nằm ở ban chỉ đạo, cần đường chuyển việc và thời hạn phản hồi phù hợp. Người quản lý dự án vẫn cần chịu phần công của mình. Không chuyển mọi trách nhiệm sang PMO rồi để người nhận đầu ra chỉ xuất hiện khi nghiệm thu. Cũng không để nhà cung cấp tự xác nhận lợi ích nghiệp vụ mà không có bên sử dụng kiểm lại.

Khung chọn ba mức tổ chức do tác giả đề xuất

Khung sau xem mức phụ thuộc và nhu cầu ra quyết định, không đặt ngưỡng ngân sách hoặc số người phổ quát. Đây là đề xuất để trao đổi nội bộ, chưa được kiểm chứng qua so sánh đối chứng. Trước khi chọn mức, hãy ghi một việc đang không được xử lý tốt và vì sao người phụ trách hiện có không giải quyết được. Nếu chưa nêu được vấn đề cụ thể, việc lập một bộ phận mới có thể chỉ thêm vòng báo cáo mà không giảm vướng mắc.

  • Một người điều phối: phù hợp để xem xét khi công việc ít phụ thuộc, người chủ có thể quyết trực tiếp và danh sách việc còn theo dõi được. Ví dụ giả định là một cơ sở thay cách quản lý hẹn khách. Cần người giữ mốc và nhắc việc; không nhất thiết lập văn phòng riêng chỉ vì phần mềm được gọi là chuyển đổi số.
  • Nhóm PMO gọn: có thể cân nhắc khi nhiều việc chia sẻ người, dữ liệu hoặc lịch bàn giao, nhưng thẩm quyền điều hành còn tập trung được. Trong ví dụ giả định, nhóm lưu thông tin chung và chuẩn bị lựa chọn khi hai dự án cùng cần một bộ phận. Vai trò có thể kiêm nhiệm, song phải có thời gian được bố trí thực sự.
  • PMO chính thức: có thể cân nhắc khi danh mục nhiều phụ thuộc vượt sức một nhóm kiêm nhiệm. Ví dụ giả định là chương trình trải nhiều đơn vị cùng một nền tảng. Phải giao rõ nhiệm vụ, quyền và nguồn lực; vẫn cần kiểm văn phòng có phục vụ quyết định không.

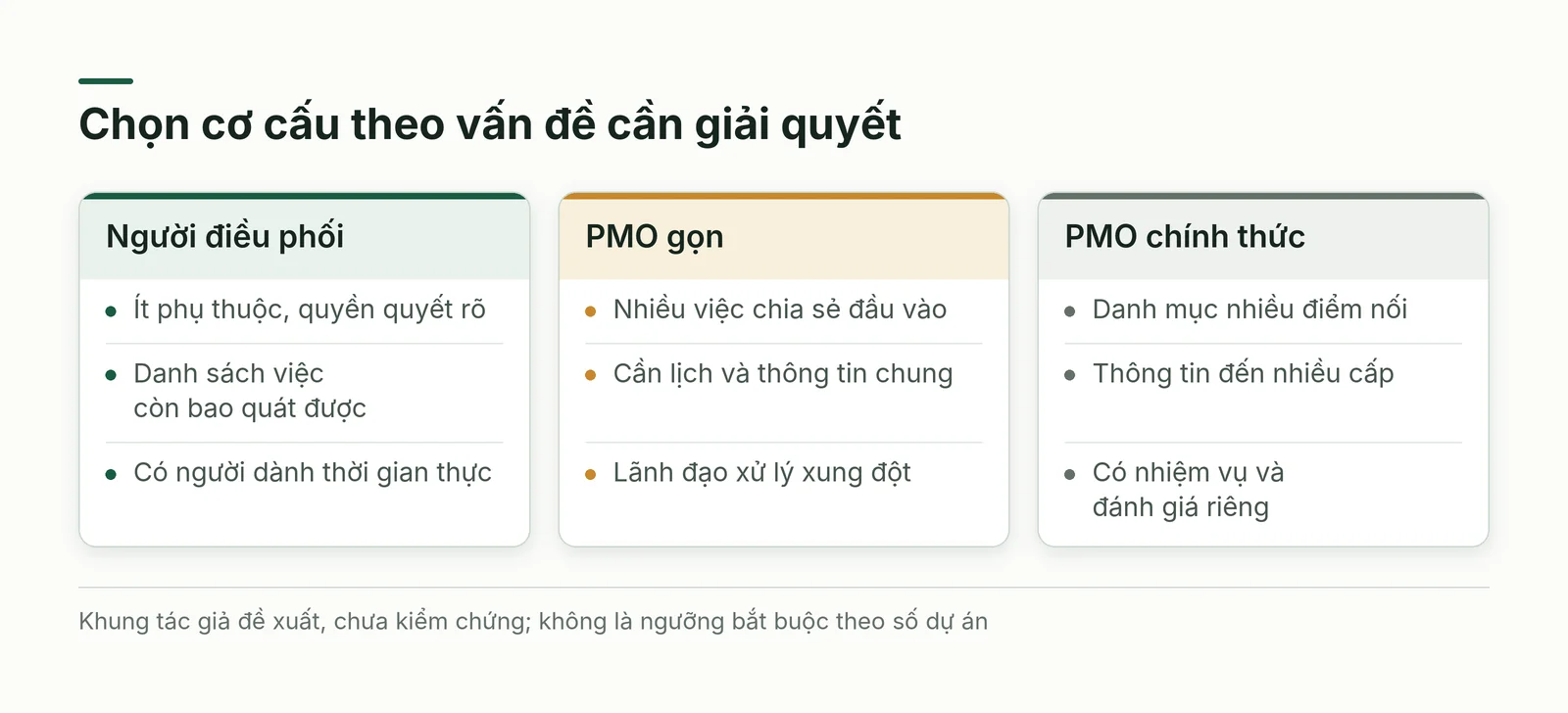

Ba mức tổ chức từ người điều phối đến nhóm gọn và PMO chính thức theo nhu cầu
Hình 2. Khung chọn của tác giả; số dự án hoặc quy mô tiền không tự quyết định một mức.

Sổ quyết định khác bảng báo cáo trạng thái

Bài đề xuất PMO giữ một sổ quyết định có câu hỏi cần xử lý, phương án, người được quyền chốt và điều kiện xem lại. Mỗi quyết định nên nối tới dữ liệu và giả định mà người chốt đã dùng. Đề xuất này chưa được kiểm nghiệm về mức giảm trễ hoặc giảm chi phí. Nó hữu ích khi tổ chức thực sự sử dụng sổ để giải quyết việc, không khi mọi dòng chỉ là thông tin đã được quyết ở nơi khác và được chép lại cho đủ báo cáo.

Trong tình huống giả định, hai dự án cùng cần nhóm dữ liệu vào một thời điểm. Báo cáo trạng thái có thể ghi cả hai đang đúng tiến độ nếu chỉ nhìn kế hoạch riêng. Sổ quyết định cần nêu người có thể ưu tiên, hậu quả của từng lựa chọn và dữ liệu còn thiếu. PMO chuẩn bị đối chiếu rồi chuyển đúng thẩm quyền. Nếu không có ai nhận quyết định, việc ghi rủi ro màu đỏ chưa giúp đội thực hiện biết phải thay lịch hoặc phạm vi như thế nào.

Theo dõi lợi ích qua ngày bàn giao

Green Book bản 2026 của Anh sử dụng Five Case Model, xem xét chiến lược cùng kinh tế, đồng thời nhìn khía cạnh thương mại, tài chính lẫn quản lý. Các góc được phát triển liên hệ với nhau, không là năm hồ sơ độc lập [6]. Đây là khung thẩm định khu vực công Anh; không phải nghĩa vụ quản lý dự án của doanh nghiệp Việt Nam. Bài chỉ học cách đặt thông tin phục vụ quyết định cạnh nhau, không đưa nguyên quy trình hoặc tỷ lệ của nước ngoài vào một tổ chức chưa được đánh giá.

Đầu mối có thể giữ liên kết giữa mục tiêu ban đầu, đầu ra và người kiểm kết quả sử dụng. Nếu hệ thống đã bàn giao nhưng nhân sự chưa chuyển quy trình, cần xác định đó là phần việc chưa hoàn tất hay giả định lợi ích không còn đúng. Không nên chỉ kéo ngày kết thúc để tránh báo vấn đề. Người có thẩm quyền cần thấy cả lựa chọn thu hẹp hoặc dừng, cùng tác động đến người dùng và công việc đang phụ thuộc vào dự án đó.

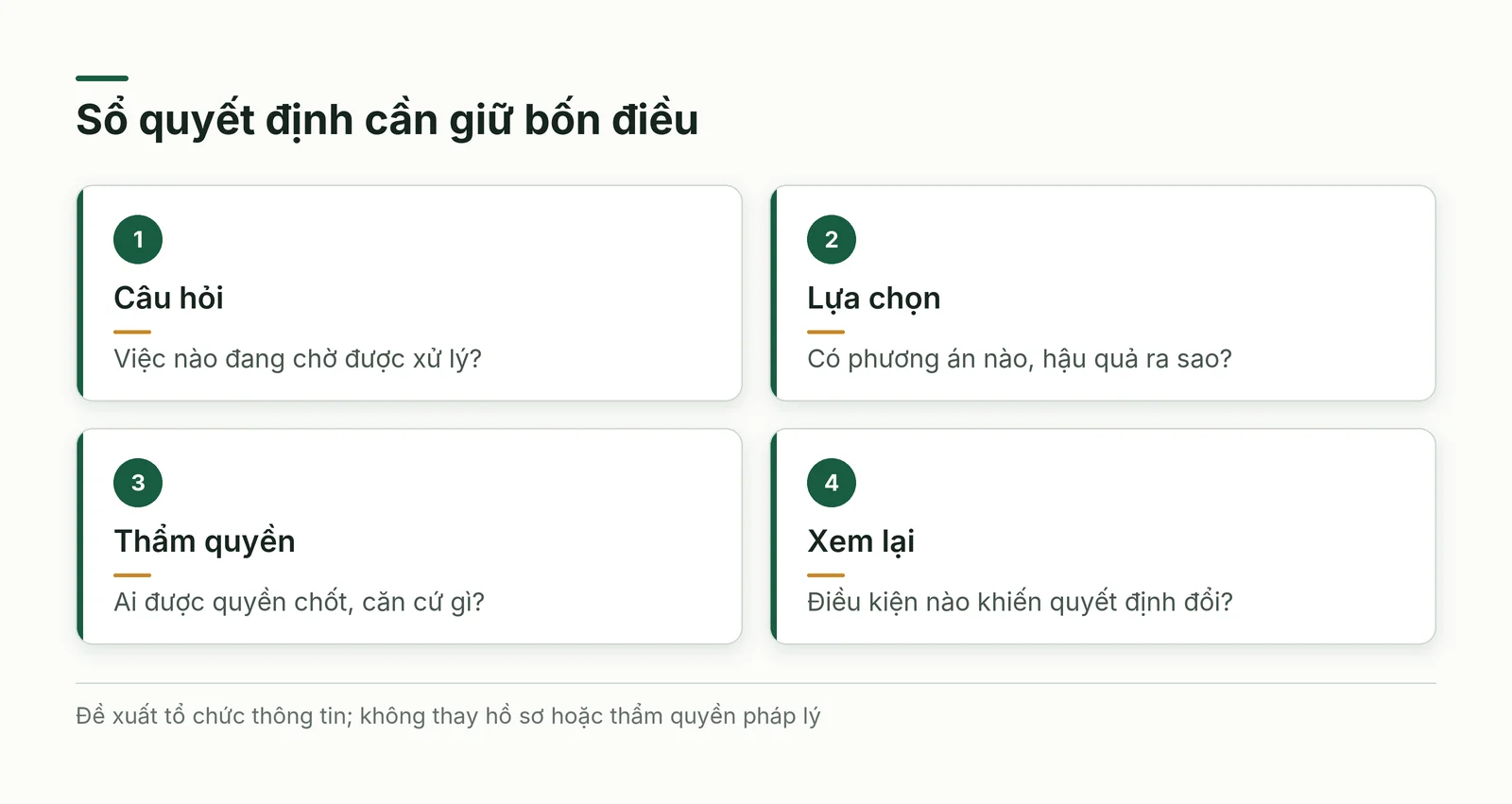

Sổ quyết định giữ câu hỏi, lựa chọn, người có quyền và điều kiện xem lại
Hình 3. Sổ do bài đề xuất giúp lần lại lý do; không thay thẩm quyền hoặc hồ sơ pháp lý.

Việt Nam: trách nhiệm thực hiện và giới hạn pháp lý

Nhóm tác giả World Bank năm 2025 mô tả chương trình ERP ở Việt Nam khởi động năm 2021 với 605 doanh nghiệp tự nguyện đăng ký. Quan sát thực hành cho thấy người làm đầu mối cần sự ủng hộ từ quản lý và quyền chủ động để thúc đẩy đồng nghiệp [7]. Đây là diễn giải từ trường hợp trong nghiên cứu, không là thí nghiệm riêng về hiệu quả PMO. Từ đó chỉ có thể đặt câu hỏi: người được giao phối hợp có thời gian, hỗ trợ và khả năng tác động công việc hay chỉ có tên trong danh sách?

Với dự án thuộc phạm vi vốn ngân sách nhà nước, cần tách quy định pháp lý khỏi khung tư nhân. Công báo đăng Nghị định 224/2026/NĐ-CP ban hành 24/6/2026, Điều 90 ghi hiệu lực từ 1/7/2026. Điều 61 nêu các hình thức quản lý; khoản 2 cho phép không lập ban riêng đối với một số dự án hệ thống hoặc thuê dịch vụ công nghệ số có tổng mức đầu tư không quá 20 tỷ đồng [8]. Đây không là ngưỡng bắt doanh nghiệp tư nhân lập PMO.

Điều 61 còn có cách xử lý dự án mua sắm; Điều 91 quy định chuyển tiếp. Bài không xác định hồ sơ cụ thể của người đọc thuộc trường hợp nào [8]. Cơ quan phụ trách cần kiểm nguồn vốn, loại dự án, tình trạng phê duyệt và pháp luật liên quan trước khi chọn hình thức. Khái niệm PMO trong quản trị không tự đồng nhất với Ban quản lý dự án theo văn bản. Có một nhóm điều phối không thay các trách nhiệm và thẩm quyền pháp lý phải được xác định riêng.

Áp dụng theo quy mô và loại tổ chức

Doanh nghiệp vừa nên bắt đầu từ các điểm xung đột đang lặp lại giữa phòng ban. Nếu vấn đề là thiếu thông tin về phụ thuộc, một nhóm gọn có thể được thử với nhiệm vụ rõ và kỳ xem lại. Nếu nguyên nhân là không ai được quyền ưu tiên, thêm người viết báo cáo chưa giải quyết được. Cần lãnh đạo nhận phần quyết định và bộ phận vận hành nhận phần kết quả. Không dùng tên PMO để che một khoảng trống trách nhiệm vốn chưa được thỏa thuận.

Doanh nghiệp lớn có thể cần nhìn danh mục xuyên đơn vị và sự phụ thuộc vào nền tảng chung. Một đầu mối chính thức nên có người dùng thông tin ở cấp đủ quyền xử lý vấn đề. Cần tránh lấy tỷ lệ hoàn thành từng dự án cộng thành kết quả chương trình khi nhiều việc cùng chờ một đầu vào. Bảng tổng hợp phải cho thấy lựa chọn và hậu quả đối với toàn tổ chức, kể cả ảnh hưởng bất lợi mà từng nhóm có thể chưa nhìn thấy.

Ở tổ chức nhà nước, hình thức quản lý và thẩm quyền phải theo văn bản áp dụng, ngoài nhu cầu điều phối thực tế. Bài không khuyến nghị tự thay Ban quản lý dự án bằng nhóm kiêm nhiệm. Với hộ hoặc doanh nghiệp nhỏ, danh sách việc, người nhận trách nhiệm và mốc kiểm có thể là điểm bắt đầu phù hợp hơn văn phòng chính thức. Đó là lựa chọn quản lý có điều kiện, không miễn yêu cầu pháp lý hoặc bảo đảm một người có thể bao quát mọi dự án.

Góc nhìn AI: trợ giúp báo cáo chưa là bằng chứng dự báo

Trong các nguồn được mở cho bài, chưa có đánh giá có đối chứng đủ để nói AI dự báo trễ dự án hoặc tăng hiệu quả PMO theo một tỷ lệ xác định. Hướng dẫn của cơ quan Canada nhấn mạnh chất lượng báo cáo đánh giá là điều kiện để hiểu kết quả, giám sát và ra quyết định có thông tin [9]. Đó là hướng dẫn minh bạch đánh giá AI, không phải kiểm nghiệm một sản phẩm quản lý dự án. Cần giữ ranh giới ấy khi một bản trình diễn cho ra báo cáo rất nhanh.

Ví dụ giả định: AI giúp gom ghi chú cuộc họp thành danh sách việc dự kiến. Người phụ trách cần đối chiếu lời giao việc, người nhận và thời hạn với bản gốc trước khi chuyển vào sổ. Đây là một cách thử đề xuất, chưa có kết quả đo trong bài. Nếu mô hình ghép nhầm người chịu trách nhiệm, báo cáo đẹp có thể làm sai đường xử lý. Đầu mối không nên coi văn bản do công cụ tạo là quyết định đã được người có quyền chấp thuận.

NIST giới thiệu AI RMF để sử dụng tự nguyện trong quản lý rủi ro; tại lần đối chiếu, trang cho biết đang sửa AI RMF bản 1.0 [10]. Khung không là chứng nhận mô hình PMO an toàn hay chính xác. Nếu thử công cụ, tổ chức cần lựa chọn dữ liệu được phép sử dụng, phạm vi hỗ trợ và người kiểm theo hoàn cảnh. Bài không xác định nghĩa vụ dữ liệu của một hồ sơ cụ thể, cũng không hướng dẫn đưa tài liệu riêng lên một dịch vụ chưa được tổ chức xem xét.

Bài đề xuất đo công từ lúc chuẩn bị ghi chú đến lúc báo cáo được người có trách nhiệm chấp nhận, gồm cả sửa và kiểm. Với dự báo, cần đối chiếu trường hợp đúng, sai cùng cách xác định trễ trước khi dùng để tác động lịch làm việc. Đây là đề xuất phép thử, không tiêu chuẩn xác nhận hiệu quả. Nếu dữ liệu lịch sử không cùng cách ghi hoặc quá ít, nên ghi chưa đủ nền thay vì đưa xác suất trễ trông chính xác và dùng nó để đánh giá con người.

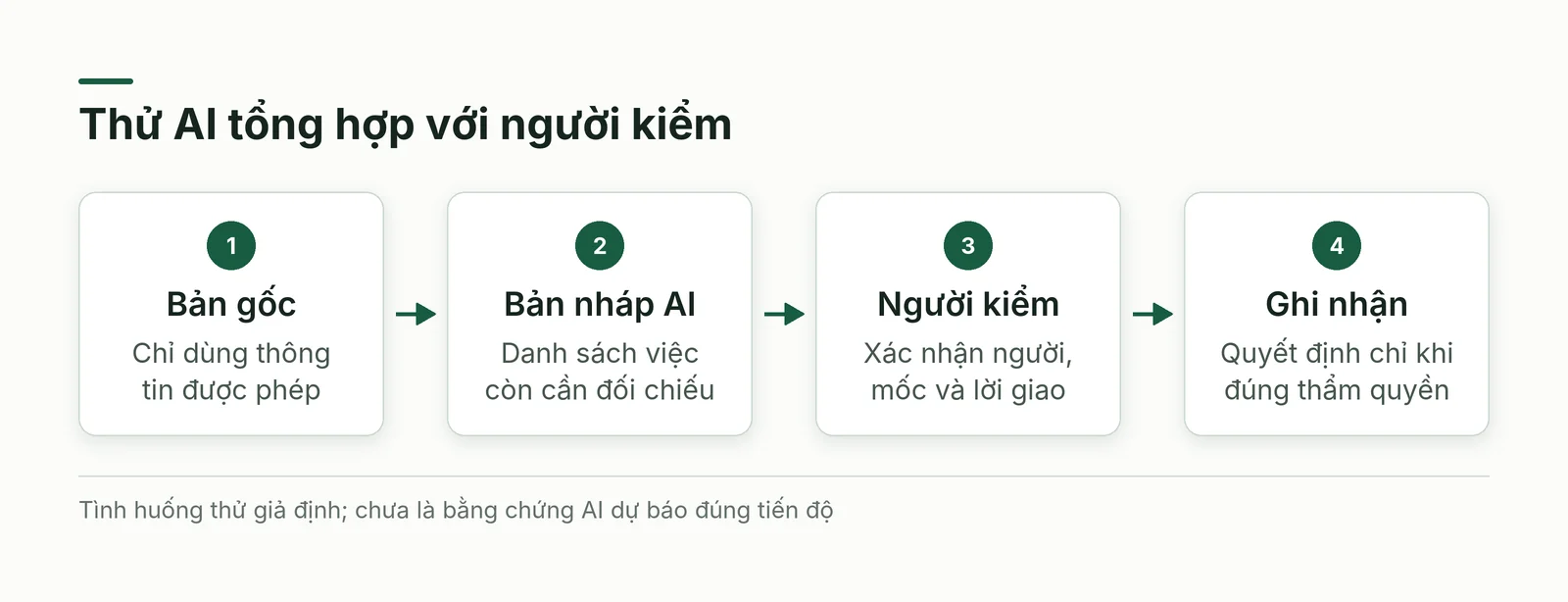

Đầu ra AI dự kiến phải qua đối chiếu người có trách nhiệm trước khi ghi quyết định
Hình 4. Luồng thử giả định cho công việc tổng hợp; không xác nhận công cụ dự báo đúng.

Sai lầm khiến văn phòng chỉ thêm vòng báo cáo

Một PMO dễ mất tác dụng khi chỉ hỏi phần trăm hoàn thành mà không chỉ ra quyết định đang chờ. Lỗi khác là chuẩn hóa biểu mẫu vượt nhu cầu khiến nhóm dành nhiều công giải thích trạng thái hơn xử lý công việc. Cũng cần tránh tự nhận quyền chốt phạm vi, tiền hoặc nghiệm thu khi chưa được giao. Khi mục tiêu của văn phòng không còn rõ, nên xem lại dịch vụ đang cung cấp và ai dùng nó, thay vì chứng minh cần tồn tại bằng số báo cáo đã phát hành.

Đánh giá PMO chuyển đổi số nên xem thông tin có được dùng, vướng mắc có người xử lý và trách nhiệm lợi ích có rõ hơn không. Không nên đòi một tỷ lệ thành công chung để xác nhận mọi cơ cấu. Có thể thử mức tổ chức gọn rồi xem lại khi phụ thuộc tăng hoặc giảm. Việc giải thể một nhóm tạm sau khi hoàn thành nhiệm vụ cũng có thể phù hợp; tổ chức cần giữ lại hồ sơ và trách nhiệm vận hành thay vì giữ nguyên bộ máy chỉ vì đã lập.

Hỏi đáp

Doanh nghiệp nào cũng cần PMO chính thức không? Các nguồn được đọc không xác nhận yêu cầu quản lý phổ quát đó. Cần xem số mối phụ thuộc, mức rủi ro và quyền quyết việc trước khi chọn cơ cấu. Một người điều phối có thể đủ trong phạm vi hẹp nếu có thời gian và hỗ trợ. Với trường hợp pháp luật quy định hình thức quản lý, phải đối chiếu quy định riêng trước khi quyết định.

PMO có thay người quản lý dự án không? Không nên mặc định như vậy. Tùy nhiệm vụ được giao, văn phòng có thể hỗ trợ, điều phối hoặc nhận phần quản lý trực tiếp. Người làm dự án và người nhận kết quả vẫn cần trách nhiệm rõ. Nếu một việc chưa có người quyết, phải xác định thẩm quyền chứ không chỉ đổi tên bộ phận chịu báo cáo.

Agile có khiến PMO không cần thiết không? Cách làm linh hoạt vẫn có thể gặp phụ thuộc về dữ liệu, người và mục tiêu giữa nhiều nhóm. Đầu mối điều phối nên giúp nhìn những điểm nối đó, không áp cùng lịch chi tiết cho mọi việc. Tổng quan kinh nghiệm đã dẫn không chứng minh mọi tổ chức phải dùng một cấu trúc PMO hay một phương pháp agile duy nhất.

Nên dùng phần mềm nào cho PMO? Bài không xếp hạng sản phẩm. Trước hết cần thống nhất thông tin cần để quyết định, người cập nhật và cách kiểm nguồn. Một công cụ chỉ có giá trị khi phục vụ trách nhiệm ấy. Nếu dữ liệu đầu vào không rõ hoặc quyết định không có người nhận, thay phần mềm có thể không giải quyết được nguyên nhân của báo cáo kém.

AI có thể tự xác nhận dự án đang đúng tiến độ không? Không có căn cứ trong nguồn của bài để giao quyền xác nhận như vậy cho mọi trường hợp. Công cụ có thể được thử hỗ trợ tổng hợp, nhưng người có trách nhiệm cần kiểm dữ liệu, giả định và phần bỏ sót. Báo cáo tạo tự động không tự trở thành quyết định hay chứng cứ lợi ích đã phát sinh.

Kết luận: chọn đầu mối theo việc đang bị bỏ trống

Trước khi lập hoặc mở rộng PMO chuyển đổi số, hãy chỉ ra quyết định nào đang thiếu người nhận, dữ liệu nào còn không đủ và bên nào sẽ dùng thông tin điều phối. Chọn cơ cấu vừa sức rồi giao nhiệm vụ, thời gian cùng đường xử lý rõ. Sau một giai đoạn phù hợp, xem lại điều gì đã được giải quyết và điều gì chỉ làm tăng công báo cáo. Bằng chứng tại chỗ mới giúp quyết định nên giữ, chỉnh hay kết thúc nhóm.

Nguồn và phương pháp

Nội dung không phải bản dịch, có sử dụng AI trong soạn và kiểm. Đọc nguồn ngày 25/10/2026; giữ riêng khảo sát tự khai, tổng quan kinh nghiệm, tóm tắt nghiên cứu và hướng dẫn thực hành. Chưa được kiểm chứng là khung chọn cơ cấu và sổ quyết định do bài đề xuất. ISO chỉ dùng trang giới thiệu; quy định Việt Nam chỉ mô tả phạm vi đã đọc, không phải tư vấn pháp lý cho hồ sơ riêng. Mọi tình huống minh họa tổ chức đều giả định.
