AI quản lý tiến độ dự án: tổng hợp đúng bằng chứng hoàn thành
Đăng ngày 27/10/2026
Mục lục bài nghiên cứu

Tóm tắt: bản tổng hợp cần chỉ ra vì sao được gọi là xong
AI quản lý tiến độ dự án có ích khi biến nhiều cập nhật rời thành danh sách việc cần xác minh và quyết định. Nó dễ gây hại nếu gom câu “đã gửi”, nhãn đóng việc và một tỷ lệ phần trăm thành kết luận cả gói đã hoàn thành. Người quản lý cần biết sản phẩm nào đã có, ai đã kiểm, bên nhận đã chấp nhận phần nào và điều kiện nào còn mở. Một đoạn văn trôi chảy không bổ sung được bằng chứng còn thiếu của dự án.
Bài đề xuất hai công cụ biên tập: phiếu khẳng định tiến độ nối mỗi kết luận với nguồn, và sổ điểm giao nối đầu ra của một nhóm với điều kiện bắt đầu của nhóm kế tiếp. AI chỉ tạo bản nháp trong phạm vi tài liệu được phép đọc. Người phụ trách giữ quyền xác nhận trạng thái, thay đổi lịch và gửi báo cáo. Tình huống triển khai hệ thống nhiều nhà thầu dưới đây là giả định, chưa có phép đo thực tế hay kết luận nghiệm thu, thanh toán.
Đặt nghĩa hoàn thành trước khi gom báo cáo

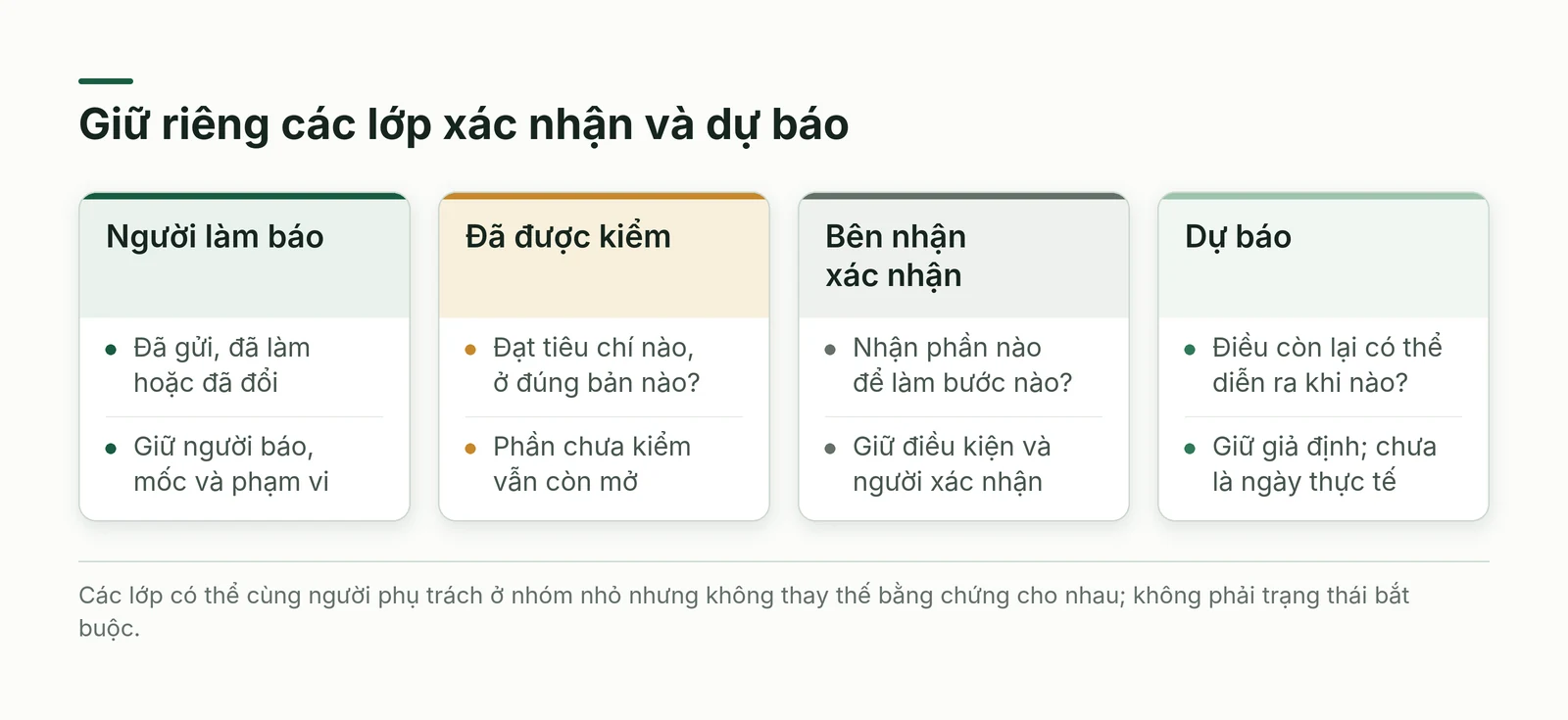

Một việc có thể được báo đã làm, được người kiểm xác nhận đạt tiêu chí, rồi được bên nhận đồng ý sử dụng. Ba lớp này có thể trùng người ở nhóm nhỏ nhưng không nên bị xóa khỏi dấu vết. Với phần mềm, Scrum Guide 2020 đặt Definition of Done làm mô tả chính thức về trạng thái chất lượng của Increment; công việc chưa đạt định nghĩa ấy chưa thuộc Increment [1]. Đây là ví dụ về tiêu chí rõ, không phải yêu cầu mọi dự án áp dụng Scrum hoặc thêm một cổng phê duyệt giống nhau.
Nhóm nên lập từ điển riêng cho từng loại việc: sản phẩm cần bàn giao, điều kiện đạt, người có quyền kiểm và ý nghĩa các trạng thái đang dùng. Một bản thiết kế được duyệt cho thử nghiệm không đương nhiên là bản được dùng vận hành. Một hạng mục được bỏ khỏi phạm vi cần ghi lý do và quyết định, không cộng như sản phẩm đã hoàn tất. AI phải giữ nguyên những khác biệt này trong câu kết luận và chỉ ra nơi chưa có định nghĩa được thống nhất.
Đừng dùng sự im lặng làm xác nhận. Nếu bên nhận chưa phản hồi, phiếu giữ “chưa có xác nhận tại mốc tổng hợp”, kèm người cần hỏi. Nếu người kiểm trả lại một phần, ghi phần đạt và phần cần làm tiếp thay vì hạ mọi thứ về một nhãn chung. Cách biểu diễn này giúp người quản lý đặt câu hỏi đúng tại điểm giao, đồng thời tránh tạo áp lực sửa trạng thái chỉ để báo cáo trông đẹp hơn thực tế.
Nhãn của công cụ cần đọc cùng lý do và cấu hình
GitHub cho phép đóng issue khi vấn đề đã được xử lý hoặc công việc không được lên kế hoạch thực hiện; issue cũng có thể đóng tự động qua liên kết thích hợp với pull request hay commit [2]. Vì thế, tổng số issue đóng không đủ để kết luận số đầu ra được khách hàng chấp nhận. Trong một bản tổng hợp, cần giữ lý do đóng, quan hệ với sản phẩm và điều kiện kiểm của nhóm. Không suy từ trạng thái kỹ thuật sang kết quả kinh doanh khi chưa có cầu nối bằng chứng.
Jira phân biệt trạng thái trong luồng làm việc với resolution; tài liệu nêu các kết quả như Done, Won't do và Duplicate, đồng thời cho phép quản trị viên tùy chỉnh [3]. Ví dụ này nhắc người thiết kế kiểm cấu hình cụ thể trước khi ánh xạ nhãn. Bài không xác nhận tổ chức nào đang dùng cấu hình mặc định hay một phiên bản dịch vụ nhất định. Cùng chữ “đóng” trên hai bảng có thể phục vụ hai quy trình khác nhau và cần được giải thích riêng.
Bảng ánh xạ nên có chủ sở hữu, ngày hiệu lực và các ngoại lệ. Nếu chưa biết nhãn cũ nghĩa gì, giữ nguyên nhãn nguồn và đánh dấu chưa diễn giải. Khi cấu hình thay đổi, so lại những ca đã dùng quy tắc cũ; không âm thầm viết lại lịch sử. AI có thể gợi ý nhóm nhãn cần hỏi, nhưng người hiểu quy trình phải xác nhận trước khi chúng đi vào thống kê hoặc được dùng để báo cho bên ngoài.

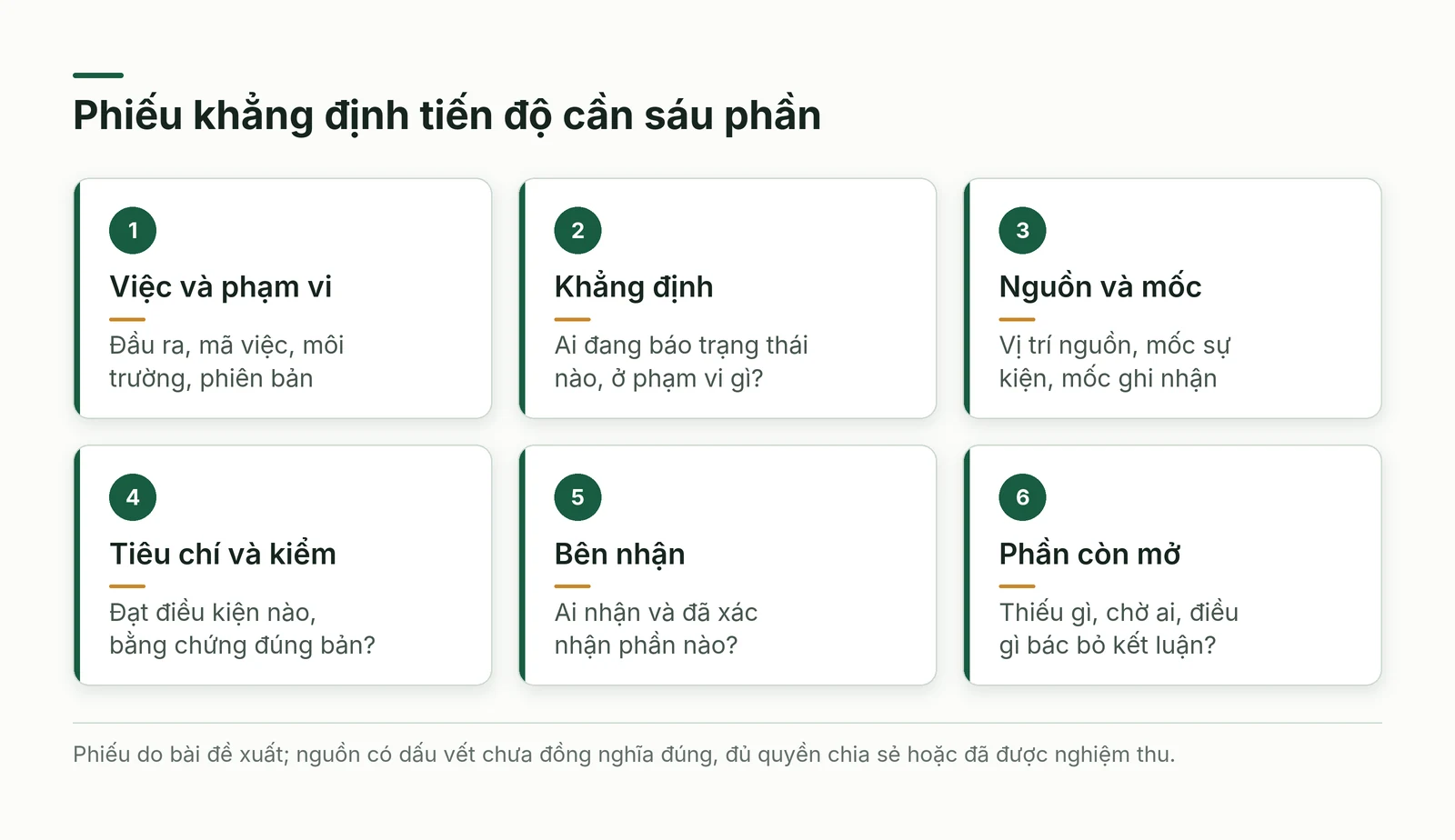

Phiếu khẳng định tiến độ giữ đủ điều kiện và nguồn
Phiếu đề xuất có sáu ô: việc và phạm vi phiên bản; trạng thái đang được khẳng định; nguồn cùng mốc ghi nhận; tiêu chí và bằng chứng kiểm; bên nhận cùng xác nhận; phần còn mở và người xử lý. Một câu “đã triển khai” được tách xem triển khai bản nào, ở môi trường nào và ai xác nhận. Nếu chỉ có email người làm tự báo, phiếu ghi đó là báo cáo của người làm. Nó không tự nâng mức chứng cứ khi được AI nhắc lại trong bản tổng hợp.
Nguồn cần đủ cụ thể để người có quyền mở lại: mã việc, tài liệu, vị trí liên quan và phiên bản. Mô hình PROV-DM của W3C cung cấp cách nghĩ về thực thể, hoạt động, tác nhân và quan hệ nguồn gốc [4]. Bài mượn cách phân biệt ấy để nối dấu vết, không tuyên bố đã xây hệ thống tuân thủ PROV. Có đường dẫn nguồn không bảo đảm nội dung đúng, cũng không cấp quyền đọc cho người chưa được phép tiếp cận tài liệu.
Một phiếu tốt còn chỉ ra điều gì có thể bác bỏ kết luận. Chẳng hạn, kết quả kiểm thuộc bản trước, tệp mới chưa được kiểm hoặc bên nhận chỉ đồng ý một phần. Khi xuất hiện chứng cứ ngược, giữ cả diễn biến và kết luận mới tại mốc mới; không xóa dấu vết cũ cho thống nhất câu chuyện. Mỗi lần tổng hợp phải giữ phiên bản quy tắc và phạm vi nguồn, để người sau biết vì sao cùng một việc có thể đổi cách mô tả.
Mốc dữ liệu và phần trăm cần giữ đúng ý nghĩa
Hướng dẫn đánh giá lịch của GAO phân biệt ngày trạng thái, tức mốc cập nhật tiến độ, với ngày đang xem lịch; đồng thời cảnh báo phần trăm theo thời lượng không đồng nhất lượng công việc thực sự hoàn thành [5]. Bài dùng nguyên tắc kỹ thuật này từ tài liệu 2015, không coi là quy định áp dụng cho doanh nghiệp Việt Nam. Trong bản nháp, phải ghi mốc chốt dữ liệu và tách dữ kiện đã xảy ra khỏi dự báo phần còn lại; ngày mai không được gắn thành ngày hoàn thành thực tế.
Một bình luận mới đăng có thể kể lại sự kiện tuần trước. Vì thế cần giữ cả thời điểm sự kiện và thời điểm được ghi nhận nếu nguồn có, thay vì lấy thứ tự tin nhắn làm thứ tự tiến độ. Khi thời gian không rõ, AI nên hỏi lại hoặc đánh dấu thiếu. Không chọn mốc thuận lợi hơn chỉ để làm ngắn độ trễ. Chênh lệch múi giờ, lịch làm việc hoặc phạm vi ca trực cũng cần được thống nhất nếu chúng ảnh hưởng cách so các bản cập nhật.
Microsoft Project mô tả phần trăm hoàn thành theo thời lượng thực tế so với thời lượng nhiệm vụ; một số thao tác nhập ngày kết thúc thực tế có thể đặt mức hoàn thành thành một trăm phần trăm [6]. Đây là hành vi trường dữ liệu trong các sản phẩm được trang hỗ trợ liệt kê, không phải bằng chứng kiểm chất lượng. Người tổng hợp cần giữ định nghĩa chỉ số nguồn; không trộn tỷ lệ theo thời lượng, công lao động và sản phẩm vào một con số chung rồi gọi là tiến độ đã được xác nhận.
Sổ điểm giao giữ việc bên trước và điều kiện bên sau
Sổ điểm giao đề xuất ghi nhóm tạo đầu ra, sản phẩm cùng phiên bản, bên nhận, điều kiện đủ để nhận, bằng chứng xác nhận, việc còn chờ và người quyết tại mốc cần thiết. Một nhóm có thể hoàn thành phần được giao nhưng bên sau chưa thể bắt đầu do thiếu quyền truy cập hoặc môi trường kiểm. Ngược lại, bên sau có thể làm một phần bằng bản tạm. Bản tổng hợp phải mô tả được cả hai tình huống thay vì ép thành “đã xong nên không còn chặn”.
Quan hệ phụ thuộc cần gắn vào đầu ra và điều kiện cụ thể. “Chờ đội dữ liệu” chưa cho biết đang cần bản dữ liệu nào, ai cần nó và cần để làm việc gì. AI có thể tìm những phát biểu chưa khớp giữa hai nhóm, rồi tạo câu hỏi xác minh. Nó không tự kết luận đội nào gây chậm từ sự xuất hiện của một tên nhóm trong biên bản. Người điều phối kiểm lại phạm vi, mốc và trách nhiệm trước khi chuyển thành nhận định trong báo cáo.
Nếu trình tự thực hiện khác lịch dự kiến, phải làm rõ tác động tới phần còn lại. GAO lưu ý công việc chạy lệch thứ tự có thể mang theo rủi ro hoặc làm lại khi đầu ra của việc trước chưa sẵn sàng [5]. Bài không tính lại đường găng hay ước lượng ngày giao bằng mô hình ngôn ngữ. AI chỉ đề xuất điểm giao cần người lập lịch kiểm; thay đổi quan hệ trong lịch chính thức phải do người có trách nhiệm quyết định và lưu lý do.

Tạo nháp theo khẳng định nhỏ rồi kiểm quan hệ giữa chúng
Thay vì yêu cầu AI viết ngay một đoạn tiến độ toàn dự án, có thể yêu cầu trích các khẳng định nhỏ trước: ai làm việc gì, với bản nào, tại mốc nào, dựa trên phần nguồn nào. FactCC, công trình EMNLP 2020, nghiên cứu kiểm tính nhất quán của tóm tắt với văn bản nguồn và chỉ ra nhu cầu xét ngữ cảnh rộng hơn từng câu riêng lẻ [7]. Đây là nghiên cứu lịch sử về tóm tắt, không phải kết quả kiểm tiến độ doanh nghiệp hoặc lời bảo đảm cho công cụ hiện nay.
Khi các khẳng định đã được người kiểm rà, mới nhóm thành bản nháp theo đầu ra, điểm giao và quyết định đang chờ. Cần giữ chủ thể và điều kiện ngay trong câu: người làm báo đã gửi bản thử, bên nhận chưa xác nhận dùng được. Đừng rút câu này thành sản phẩm đã sẵn sàng. Một nguồn xác nhận có tệp không đủ chứng minh nội dung tệp đạt yêu cầu; một báo cáo kiểm tốt cũng cần đúng phiên bản và đúng phạm vi đang được kết luận.
FRANK, nghiên cứu NAACL 2021 trên tóm tắt tin tức, phân loại lỗi ở hành động, thực thể, hoàn cảnh và quan hệ giữa phát biểu, trong đó có quan hệ thời gian hoặc nhân quả [8]. Bài chuyển các nhóm lỗi thành câu hỏi biên tập: đúng người chưa, đúng trạng thái chưa, đúng mốc chưa, chữ “vì” có căn cứ không? Không lấy kết quả của dữ liệu tin tức lịch sử làm tỷ lệ lỗi dự kiến cho tiếng Việt hoặc cho bản báo cáo dự án đang được thiết kế.
Tình huống giả định: ba nhà thầu cùng triển khai một hệ thống
Giả sử ban dự án nhận cập nhật từ nhóm giao diện, nhóm tích hợp và nhóm chuyển dữ liệu. Nhóm tích hợp báo đã cung cấp điểm kết nối thử; nhóm giao diện đã làm xong màn hình bằng dữ liệu mẫu; nhóm dữ liệu còn chờ thống nhất một trường định danh. Đây là tình huống biên tập, không dựa trên hồ sơ khách hàng thật. Bản nháp cần giữ ba phạm vi này riêng, tránh viết rằng hệ thống đã hoàn thành kết nối và sẵn sàng nhận dữ liệu vận hành.
Phiếu của phần kết nối giữ bản đặc tả đang dùng, môi trường thử, kết quả kiểm được cung cấp và nơi chưa có bằng chứng. Sổ điểm giao ghi màn hình đang dùng dữ liệu mẫu nên việc hiển thị chưa xác nhận được đường dữ liệu thật. Nếu bản đặc tả đổi tên trường, yêu cầu người nhận xác minh ảnh hưởng trước khi tái dùng kết quả kiểm cũ. Không coi việc nhóm giao diện chưa phản đối là họ đã đồng ý bản mới hoặc hoàn thành điều chỉnh cần thiết.
Ban dự án có thể nhận một bản tổng hợp ngắn với ba phần: việc có bằng chứng tại mốc chốt, điểm giao cần kiểm và quyết định cần người nhận. Với trường định danh chưa thống nhất, đề xuất câu hỏi về người quyết và điều kiện bàn giao thay vì tự chọn phương án. Bài chưa thực hiện cuộc họp hay thử tích hợp, nên không có số ngày phát hiện sớm, mức giảm chậm hoặc tỷ lệ công việc đạt được xác nhận để báo cáo.
Quyền đọc và quyền sửa trạng thái cần tách rõ
Phạm vi tổng hợp bắt đầu từ danh mục nguồn mà người dùng được phép đọc, kèm mục đích và người nhận báo cáo. Quyền xem một bảng không tự mở quyền xem mọi tệp đính kèm, cuộc trò chuyện riêng hay hồ sơ của nhà thầu khác. Nếu dùng bản trích đã được phép chia sẻ, giữ nguồn và giới hạn của bản trích. Bản nháp không nên lộ nội dung nhạy cảm qua đoạn trích, tên người, đường dẫn hoặc mô tả điểm yếu chỉ vì nó không chứa nguyên tệp.
Trong phép thử đầu, AI chỉ xuất đề xuất; không có quyền sửa ngày hoàn thành, gán trách nhiệm, gửi cam kết hoặc thay đổi dữ liệu nền. Người duyệt nhìn cả câu kết luận lẫn phiếu bằng chứng, không chỉ nút xác nhận. Nếu cần tích hợp ghi sau này, phải thiết kế và kiểm riêng quyền, đối tượng, trường được đổi, điều kiện duyệt, chống lặp và đường đối soát. Bài này chưa chạy bất kỳ công cụ quản lý dự án hay hành động tự động nào.
Nội dung cập nhật được xem như dữ liệu cần kiểm, kể cả khi có câu yêu cầu bỏ qua nguồn khác hoặc gửi báo cáo ngay. Một chỉ dẫn nằm trong biên bản không tự trở thành quyền điều khiển trợ lý. Khi nguồn không mở được, giữ trạng thái thiếu và chuyển người có quyền xác minh. Không tìm bản sao ngoài phạm vi để lấp khoảng trống. Nếu báo cáo không thể đi tới người nhận mà vẫn giữ đúng giới hạn dữ liệu, thu hẹp nội dung trước khi tiếp tục.
Đo cảnh báo sớm cùng báo động sai và phần bị bỏ sót
Đơn vị đánh giá nên là một điểm giao hoặc khẳng định có thể đối chiếu, trong một kỳ và phạm vi nguồn đã chốt. Cảnh báo sớm cần có sự kiện được người phụ trách xác nhận và mốc nó trở nên có thể nhận biết từ nguồn được phép dùng. Không so thời điểm AI nói với một mốc sự cố được chọn tùy tiện sau này. Với ca còn chưa rõ, giữ nhóm chờ xác minh; đừng ép thành đúng hay sai để đủ bảng số.
Giữ riêng cảnh báo được xác nhận, cảnh báo sai, trường hợp đáng báo nhưng bị bỏ sót và thời gian người kiểm phải bỏ ra. Các nhóm có thể giao nhau về công xử lý nhưng không được đổi mẫu số giữa các bản báo cáo mà không nói rõ. Tỷ lệ chỉ có nghĩa khi ghi số ca và điều kiện lấy ca, kể cả phần nguồn bị thiếu. Bài chưa có tập đánh giá, nên không đặt một ngưỡng chính xác hoặc mức tiết kiệm đại diện cho mọi nhóm dự án.
Người quản lý cũng cần xem tác dụng phụ: nhóm có dành thời gian giải thích những cảnh báo không có căn cứ, có sửa nhãn cho đẹp báo cáo hay có ngừng ghi ngoại lệ không? Phép thử cần khuyến khích cập nhật trung thực và ghi điều chưa biết. Một trợ lý làm bản tổng hợp ngắn hơn nhưng che mất việc chờ người nhận có thể làm quyết định tệ đi. Tiêu chí đạt phải gắn với quyết định đúng và công kiểm thực tế, không chỉ số dòng tóm tắt hoặc cảm giác mạch lạc.

Phép thử có giới hạn và điểm dừng trước dùng thường xuyên

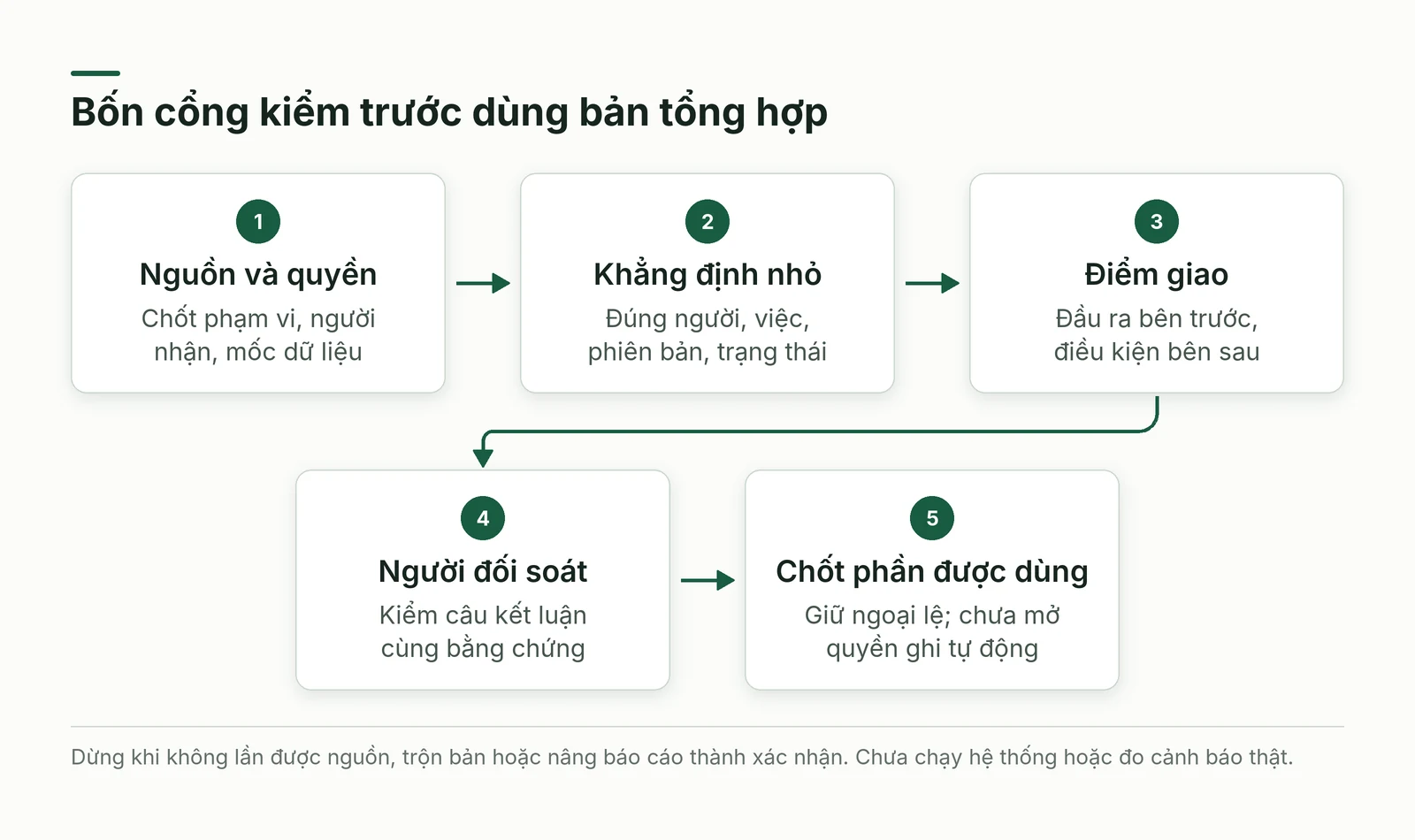

Bắt đầu bằng một gói việc nhỏ đã được phép dùng, có lịch sử đủ để người kiểm xác định trạng thái tại các mốc. Chuẩn bị ca hoàn thành một phần, đóng vì bỏ làm, bản kiểm cũ, mở lại sau trả lỗi và nguồn tới muộn. Các ca phục vụ kiểm được người phụ trách tạo hoặc chọn đúng quyền; không giả làm hồ sơ thật. Giữ riêng ca đã dùng để sửa hướng dẫn và ca giữ lại để đánh giá, tránh lấy việc nhớ đáp án làm khả năng tổng hợp.
Cổng đầu kiểm nguồn và quyền; cổng tiếp kiểm khẳng định, thời điểm và nhãn; cổng thứ ba kiểm quan hệ điểm giao; cổng cuối giao người có trách nhiệm đối soát bản nháp cùng bằng chứng. Dừng phần liên quan khi không lần được nguồn, trộn phiên bản, nâng báo cáo thành xác nhận hoặc suy nguyên nhân mà nguồn chưa chứng minh. Lưu lỗi để sửa quy tắc và kiểm lại bằng ca phù hợp. Đạt một vòng không tự mở quyền ghi hay cho phép tổng hợp mọi dự án.
Nhóm nhỏ có thể thực hiện bằng mẫu phiếu và người đối soát độc lập, chưa cần tự động hóa thu thập. Nhóm nhiều nhà thầu cần thêm người giữ từ điển trạng thái, lịch phiên bản và quy tắc chia sẻ ở điểm giao. Chỉ mở rộng sau khi biết ai nhận ngoại lệ và phần kiểm có thể duy trì. Nếu nguồn thay đổi hoặc người nhận yêu cầu mục đích mới, xem lại phạm vi cùng phép thử; không dùng kết quả cũ như giấy chấp nhận cho cấu hình mới.
Hỏi đáp về bản tổng hợp tiến độ
Đóng toàn bộ việc trên bảng có nghĩa dự án đã hoàn thành không? Cần đọc lý do đóng và điều kiện bàn giao. Một việc có thể bị bỏ khỏi phạm vi hoặc gộp vào việc khác. Bảng còn có thể thiếu đầu việc ở điểm giao. Người phụ trách cần đối chiếu sản phẩm, tiêu chí, phiên bản và xác nhận bên nhận. Bản tổng hợp chỉ được kết luận trong phạm vi đã kiểm, giữ rõ phần chưa được xác nhận.
AI có thể tự tính ngày bàn giao mới từ các cập nhật không? Có thể dùng AI để nêu giả định và câu hỏi cho người lập lịch, nhưng dự báo cần quan hệ công việc, nguồn lực và dữ liệu trạng thái đáng tin. Đoạn văn tự suy không thay thế mô hình lịch đã được kiểm. Bài giữ riêng dự báo với ngày thực tế; chưa chạy tính lịch hoặc chứng minh độ chính xác của một phương án dự báo ngày giao.
Có thể bỏ bước người nhận xác nhận nếu người làm đã có kết quả kiểm không? Cần theo quy trình và tiêu chí đã thống nhất cho loại đầu ra. Kết quả kiểm có thể chỉ bao phủ một môi trường hoặc phiên bản. Người nhận còn cần điều kiện để sử dụng phần bàn giao. Nếu xác nhận chưa có, ghi đúng tình trạng ấy và người cần hỏi. Không dùng sự im lặng hoặc một nhãn hệ thống thay cho điều kiện mà dự án đã đặt ra.
Nên dùng tỷ lệ tóm tắt đúng làm chỉ số duy nhất không? Chưa đủ để hiểu tác động. Cần xem lỗi nào làm nâng trạng thái, bỏ sót điểm giao hoặc gán sai nguyên nhân, cùng công người phải kiểm và xử lý báo động sai. Ghi số ca và phần chưa xác minh trước khi tính tỷ lệ. Việc chọn chỉ số và điều kiện đạt thuộc nhóm phụ trách; bài chưa có dữ liệu thực nghiệm để đặt mức đạt chung cho các doanh nghiệp.
Nguồn, phương pháp và giới hạn suy luận
Ngày 27/10/2026, bài mở đọc tám nguồn gốc theo phần liên quan: Scrum Guide 2020, tài liệu GitHub, Jira, W3C PROV-DM, hướng dẫn lịch GAO 2015, Microsoft Project và hai nghiên cứu tóm tắt lịch sử. Tài liệu hãng giải thích ngữ nghĩa sản phẩm, không xác nhận cấu hình doanh nghiệp. Phiếu, sổ điểm giao và tình huống là biên tập có hỗ trợ AI, chưa chạy phần mềm, đo cảnh báo, làm dự án thực tế hoặc thẩm định nghiệm thu, hợp đồng và pháp luật.
