Chọn và triển khai khung quản lý dự án: PRINCE2, khung lai, khung theo ngành và PMO (Phần 2/2)
Đăng ngày 23/10/2026
Mục lục bài nghiên cứu

Tóm tắt và điều cần nhớ
Phần 1 của chuỗi bàn về các phương pháp nền tảng: thác nước, đường găng, Scrum, Kanban, Lean. Phần 2 đi lên một tầng: khung lai, khung theo ngành, văn phòng quản lý dự án (PMO), cách chọn khung và cách đưa khung vào vòng đời dự án từ khởi động đến đóng.
- Khung lai chỉ hiệu quả khi tách lớp quản trị (cổng duyệt, ngân sách, rủi ro) khỏi lớp giao hàng (vòng lặp ngắn, phản hồi nhanh).
- Khung theo ngành sinh ra từ ràng buộc của ngành: đấu thầu và hợp đồng, vận hành và kiểm soát, đạo đức và quy định.
- Quyền lực của PMO nên tăng dần theo mức trưởng thành của tổ chức.
- Chọn khung bằng bốn nhóm câu hỏi và bảng chấm điểm có trọng số, không theo thói quen hay mốt.
- Dù dùng khung nào, vẫn cần mục tiêu SMART, phạm vi rõ, kiểm soát thay đổi, chỉ số theo dõi và bài học khi đóng dự án.
Vì sao biết phương pháp vẫn chưa đủ
Học xong thác nước hay Scrum mới là bước đầu. Một dự án thật hiếm khi thuần chủng: móng, giấy phép, hợp đồng khá chắc chắn, còn giao diện hay nhu cầu khách đổi theo tuần. Nhà tài trợ cần mốc duyệt, cơ quan quản lý cần hồ sơ, đội muốn tự quyết cách làm. Ngay Lean cũng thiếu sức khi dự án có nhiều phụ thuộc chéo, nên cần ghép với phương pháp khác.
Khung quản lý dự án là bộ xương: không có thì xiêu vẹo, nhưng không thay được cơ bắp là lãnh đạo, giao tiếp và năng lực của đội.
Khái niệm cốt lõi và thuật ngữ
Một số thuật ngữ xuất hiện xuyên suốt bài. Cách dùng ngoài thực tế khá lỏng, nên mỗi mục dưới đây ghi rõ nghĩa mà bài sử dụng, để tránh nhầm giữa phương pháp, khung và tổ chức hỗ trợ. Nắm đúng bốn thuật ngữ này giúp các mục sau không bị đọc lệch nghĩa.
- Phương pháp luận (methodology) chỉ rõ làm gì, theo thứ tự nào; khung (framework) cho cấu trúc và nguyên tắc để tổ chức tự lấp chi tiết.
- Dự đoán, thích ứng, lai (predictive, adaptive, hybrid): lập kế hoạch đủ rồi làm; lập kế hoạch ngắn và sửa theo phản hồi; dùng cả hai cho các phần khác nhau.
- Điều chỉnh khung (tailoring): cắt, thêm hoặc đổi mức chặt chẽ cho vừa quy mô và rủi ro của dự án.
- Quản trị (governance): ai quyết định điều gì, theo thủ tục nào, báo cáo cho ai.
PRINCE2 và PRINCE2 Agile: quản trị chặt, giao hàng linh hoạt
PRINCE2 (Projects IN Controlled Environments) là khung quản trị do chính phủ Anh phát triển, hiện thuộc PeopleCert sau khi công ty này mua lại AXELOS năm 2021 [1][2]. Khung có bảy nguyên tắc (biện minh kinh doanh liên tục, học từ kinh nghiệm, vai trò rõ, quản lý theo giai đoạn, quản lý theo ngoại lệ, tập trung vào sản phẩm, điều chỉnh theo hoàn cảnh), bảy chủ đề (business case, tổ chức, chất lượng, kế hoạch, rủi ro, thay đổi, tiến độ) và bảy quy trình từ khởi động đến đóng dự án. Nguyên tắc là luật chơi, chủ đề là những mảng không được bỏ sót, quy trình là đường đi theo thời gian.

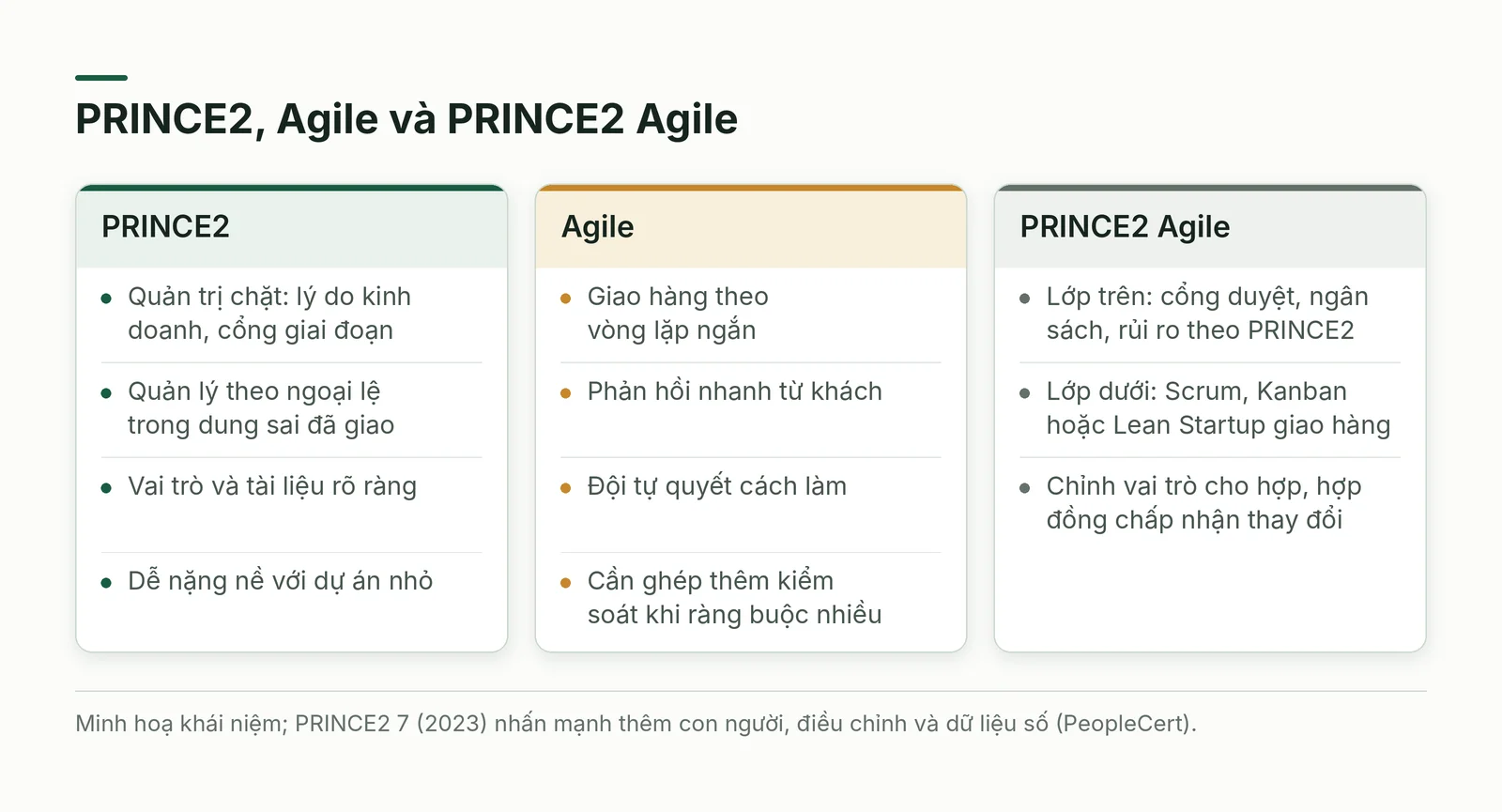

Hai cơ chế làm nên sức mạnh của nó: lý do kinh doanh được rà lại ở mỗi ranh giới giai đoạn, và hội đồng dự án chỉ can thiệp khi tiến độ hay chi phí vượt dung sai đã giao. PRINCE2 Agile đặt cách giao hàng của Scrum, Kanban hay Lean Startup vào bên trong cấu trúc ấy, chỉnh vai trò cho hợp (như Scrum Master) và khuyến khích hợp đồng chấp nhận thay đổi yêu cầu. Bản PRINCE2 7 (2023) nhấn mạnh thêm con người, điều chỉnh theo dự án, dữ liệu số, tính bền vững và khả năng đi cùng Agile, Lean, ITIL [1].
Cái giá gồm đường cong học tập, khối lượng hồ sơ dễ bị coi là quan liêu, quản trị chặt khiến đội ưa tự chủ thấy gò bó và nhu cầu nhân sự chuyên trách khó hợp dự án nhỏ. Cách thực dụng là xem PRINCE2 như thực đơn: giữ tài liệu mà hội đồng dự án thật sự đọc, thu nhỏ vai trò khi dự án nhỏ.

PMBOK kết hợp Agile: dựng phương pháp lai có kỷ luật
PMBOK Guide của Viện Quản lý Dự án (PMI) hệ thống hoá các lĩnh vực kiến thức như phạm vi, tiến độ, chi phí, chất lượng, rủi ro; Agile Practice Guide, do PMI cùng Agile Alliance soạn, hướng dẫn cách làm linh hoạt. Ghép hai tài liệu là mượn ngôn ngữ kiểm soát của loại đầu và cách giao hàng của loại sau. Bản PMBOK Guide thứ tám, PMI phát hành tháng 11/2025, xoay quanh sáu nguyên tắc và bảy lĩnh vực hiệu quả (như quản trị, phạm vi, tiến độ, tài chính, rủi ro), khuyến khích điều chỉnh theo đội và tổ chức [3].

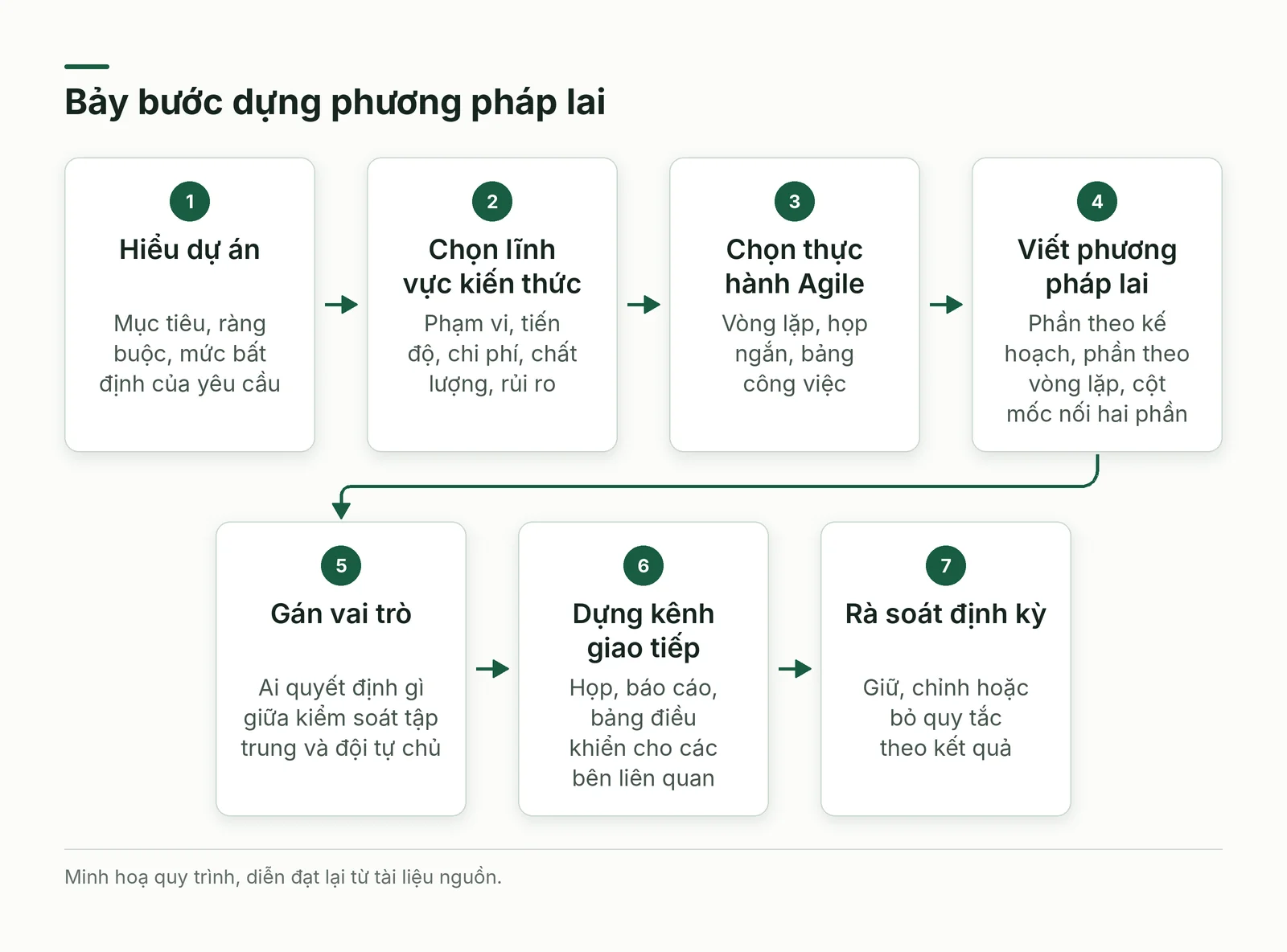

Quy trình ghép đi từ hiểu dự án sang chọn lĩnh vực kiến thức cần dùng, chọn thực hành Agile, viết thành phương pháp lai, gán vai trò, dựng kênh giao tiếp, rồi rà soát định kỳ (Hình 2). Cách phân tách hữu ích là chia theo mức chắc chắn: phần ổn định như hạ tầng, giấy phép, hợp đồng đi theo kế hoạch; phần nhiều ẩn số như giao diện, nội dung đi theo vòng lặp; hai phần nối nhau bằng cột mốc và một cơ chế kiểm soát thay đổi chung.
Lợi ích gồm ứng phó thay đổi tốt hơn, hợp tác sát với các bên liên quan, giao giá trị sớm và phát hiện rủi ro qua từng vòng lặp. Cái giá là độ phức tạp: cần người hiểu cả hai hệ, đào tạo, vượt kháng cự của văn hoá cũ, cân bằng hồ sơ chặt với tài liệu gọn, và trả lời được ai quyết định gì khi kiểm soát tập trung gặp đội tự chủ. Lai cần quy tắc viết ra, không phải pha trộn tuỳ hứng.

ITIL và COBIT: khi dự án chạm vào vận hành và kiểm soát CNTT
ITIL là bộ thực hành quản lý dịch vụ CNTT (ITSM). Bản cũ chia vòng đời dịch vụ thành năm giai đoạn: chiến lược, thiết kế, chuyển đổi, vận hành, cải tiến liên tục; ITIL 4 (2019) thêm tư duy DevOps, Agile, Lean. ITIL phiên bản 5 được PeopleCert giới thiệu năm 2026 như một bước tiến hoá, không phải cuộc cách mạng, có thêm hướng dẫn về AI và đám mây [4]. Với người quản lý dự án, ITIL mô tả đời sống sau bàn giao: sự cố, vấn đề, yêu cầu, thay đổi, phát hành. Bỏ qua giai đoạn chuyển đổi thường dẫn tới bàn giao thứ mà bộ phận vận hành không biết xử lý.
COBIT của ISACA ở tầng khác: quản trị và quản lý CNTT toàn doanh nghiệp, với năm nguyên tắc: đáp ứng nhu cầu các bên liên quan, bao phủ từ đầu đến cuối, một khung tích hợp, cách tiếp cận tổng thể, và tách quản trị (quyết định, giám sát) khỏi quản lý (triển khai, vận hành), kèm mô hình trưởng thành để đo năng lực quy trình. Nhiều tài liệu cũ, kể cả tài liệu nguồn của bài, mô tả bốn lĩnh vực; COBIT 2019 có 40 mục tiêu chia trong năm lĩnh vực EDM, APO, BAI, DSS, MEA [5].
ITIL hỏi dịch vụ có chạy ổn và cải tiến không; COBIT hỏi đầu tư CNTT có đúng mục tiêu, được kiểm soát và đo được không. Cả hai cần lãnh đạo bảo trợ, đào tạo và điều chỉnh theo quy mô. Đừng dựng cả hệ một lần: chọn thực hành đúng chỗ đau, như quản lý sự cố khi tồn đọng nhiều.
Xây dựng: Design-Bid-Build đối chọi Design-Build

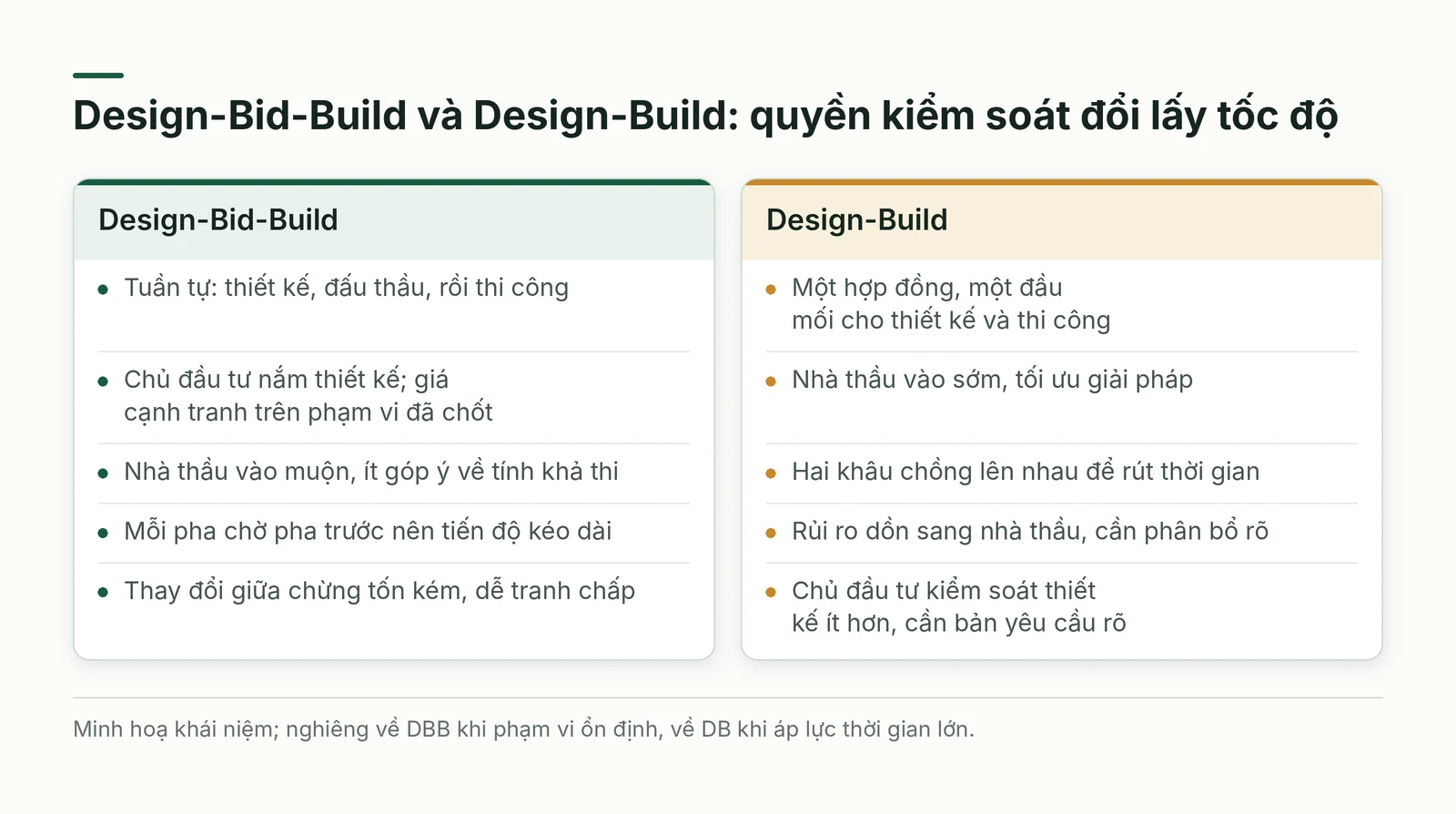

Design-Bid-Build (DBB) đi tuần tự: thiết kế (bản vẽ, đặc tả, xin phép), đấu thầu (chấm giá và năng lực) rồi thi công (giám sát, chạy thử, bàn giao). Chủ đầu tư nắm thiết kế và có giá cạnh tranh trên phạm vi đã chốt, nhưng nhà thầu vào muộn nên ít góp ý về tính khả thi, tiến độ kéo dài vì mỗi pha chờ pha trước, và thay đổi giữa chừng vừa tốn vừa dễ tranh chấp nếu hồ sơ mơ hồ.
Design-Build (DB) gộp thiết kế và thi công trong một hợp đồng, một đầu mối chịu trách nhiệm. Nhà thầu vào sớm nên tối ưu giải pháp, hai khâu chồng lên nhau để rút thời gian, ít lệnh thay đổi. Đổi lại, rủi ro dồn sang nhà thầu nên phải phân bổ rõ, chủ đầu tư kiểm soát thiết kế ít hơn nên cần bản yêu cầu rõ, và chọn nhà thầu thành quyết định then chốt. Khi phạm vi đã ổn định và chủ đầu tư muốn nắm chắc thiết kế, nên nghiêng về DBB; khi áp lực thời gian lớn hoặc công nghệ phức tạp, nên nghiêng về DB (Hình 3).

Y tế: Lean Six Sigma và quản lý thử nghiệm lâm sàng

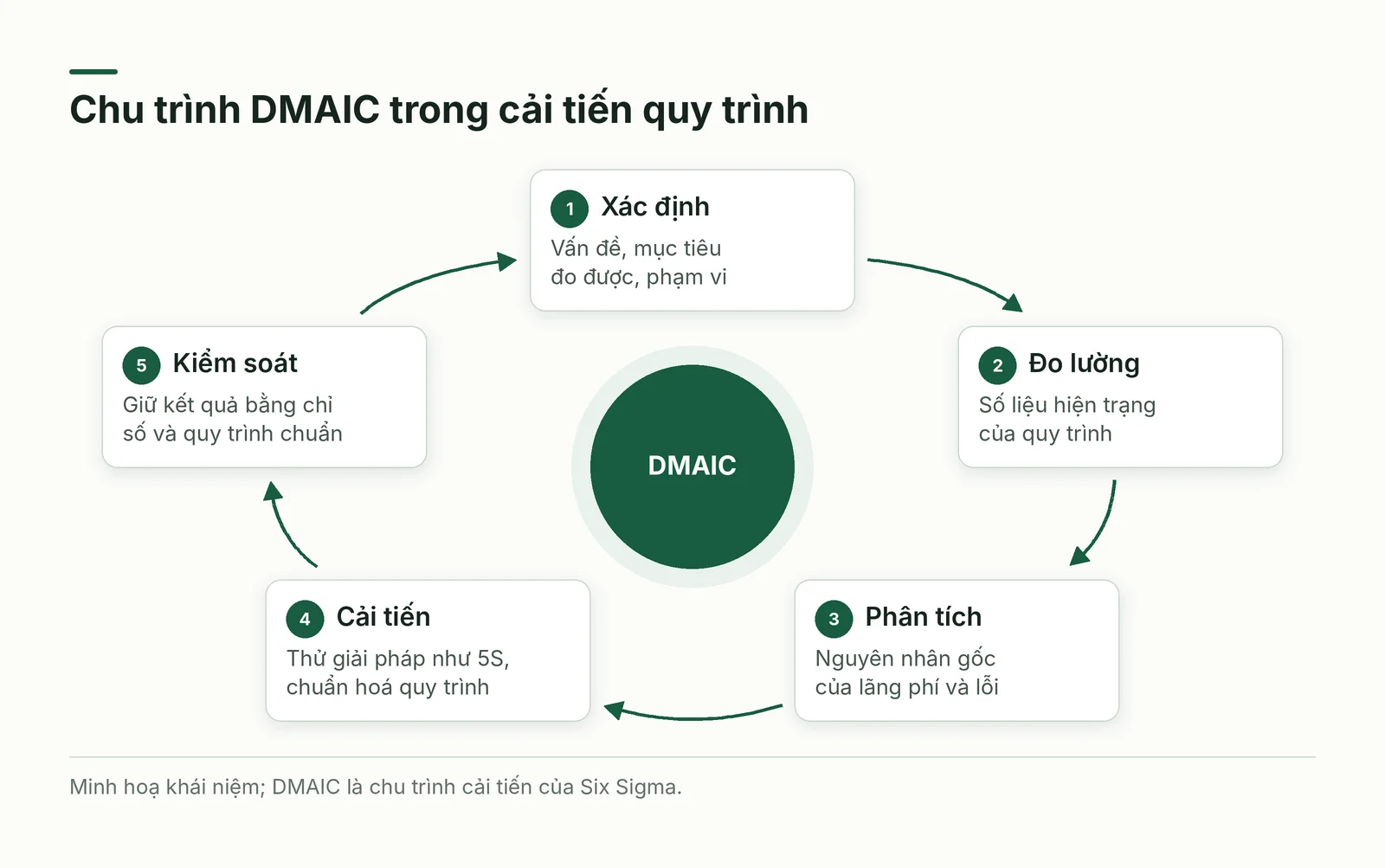

Lean Six Sigma ghép hai ý: Lean loại hoạt động không tạo giá trị, Six Sigma giảm biến thiên và lỗi. Bệnh viện dùng nó để rút ngắn dòng di chuyển của người bệnh, giảm sai sót y khoa và tối ưu chuỗi cung ứng vật tư, theo chu trình DMAIC (Hình 4) với công cụ như sơ đồ chuỗi giá trị, sự kiện Kaizen ngắn ngày, phân tích nguyên nhân gốc và 5S.
Thử nghiệm lâm sàng là dự án thiên về dự đoán trong môi trường quy định chặt. Lập kế hoạch gồm thiết kế nghiên cứu, đề cương, phê duyệt đạo đức và cơ quan quản lý, đội đa chuyên ngành. Thực hiện gồm tuyển người tham gia kèm đồng thuận, bảo đảm chất lượng dữ liệu và giám sát an toàn. Kiểm soát gồm kiểm tra dữ liệu, quản lý điểm nghiên cứu, rủi ro, báo cáo và sửa đổi đề cương có phê duyệt. Đóng dự án gồm phân tích, báo cáo, công bố, lưu trữ, bài học.

PMO: ba mô hình, cách quản trị và chỉ số

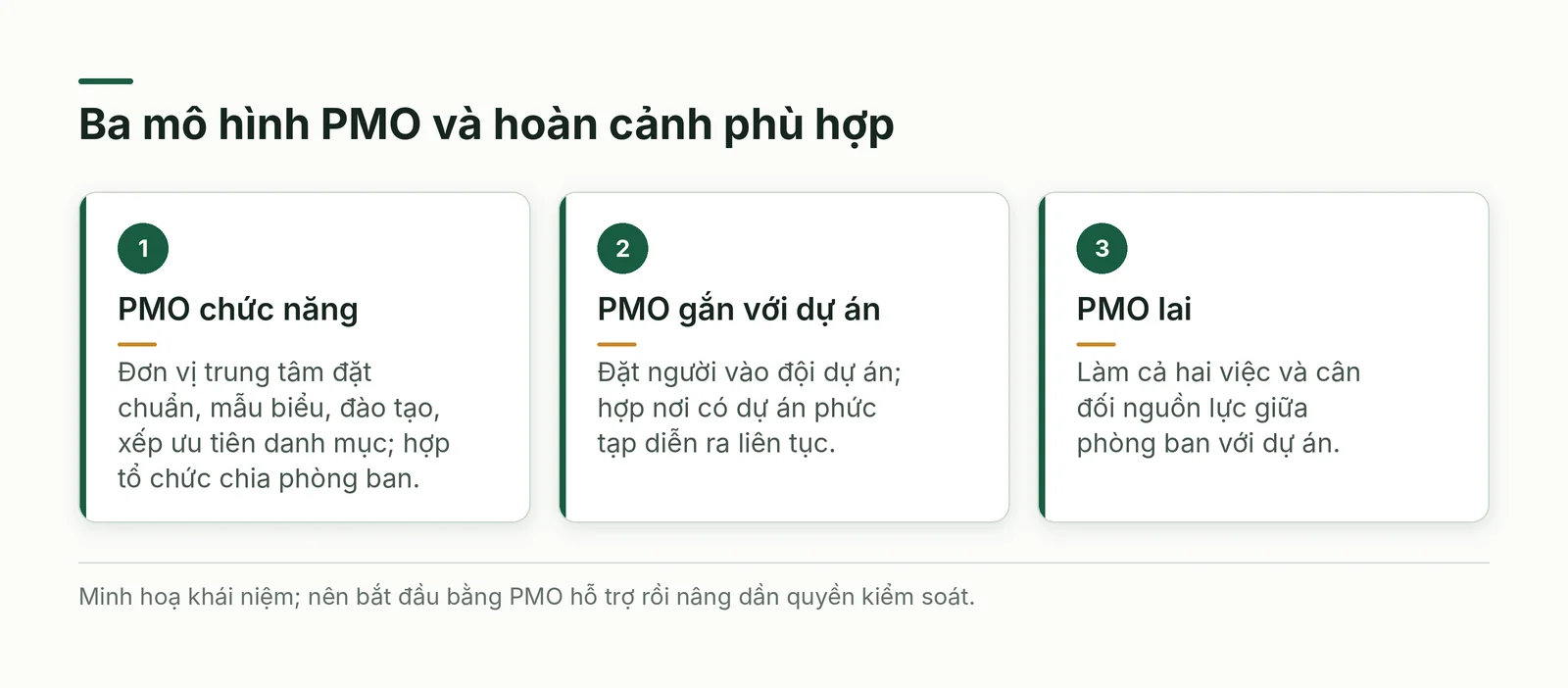

PMO sinh ra để chuẩn hoá cách làm, nâng tỷ lệ thành công và cung cấp tầm nhìn chiến lược. Có ba mô hình: PMO chức năng là đơn vị trung tâm đặt chuẩn, mẫu biểu, đào tạo, xếp ưu tiên danh mục, hợp tổ chức chia phòng ban; PMO gắn với dự án đặt người vào đội, hợp nơi có dự án phức tạp liên tục; PMO lai làm cả hai và cân đối nguồn lực giữa phòng ban với dự án. Một bài trình bày tại hội nghị PMI năm 2015 phân loại khác, theo mức kiểm soát: hỗ trợ, kiểm soát, chỉ đạo [6].
Triển khai PMO cần hai trụ. Quản trị xác định vai trò, quyền hạn, người bảo trợ, cách quyết định ưu tiên, phân bổ nguồn lực, xử lý rủi ro và đường leo thang. Đo lường dùng vài chỉ số gắn chiến lược (tuân thủ tiến độ, chênh lệch ngân sách, phân bổ nguồn lực, hài lòng của các bên, chất lượng) cùng bảng điều khiển và dữ liệu đáng tin.
Bảy trở ngại hay gặp: kháng cự thay đổi, thiếu bảo trợ, lệch văn hoá, thiếu năng lực, mục tiêu mơ hồ, thiếu nguồn lực, cấu trúc phòng ban cô lập. Hướng an toàn là bắt đầu bằng PMO hỗ trợ (mẫu biểu, đào tạo, một bảng điều khiển), đo xem nó có giảm gánh báo cáo cho người quản lý dự án không, rồi mới nâng quyền kiểm soát.

Chọn khung: bốn nhóm yếu tố và bảng chấm điểm

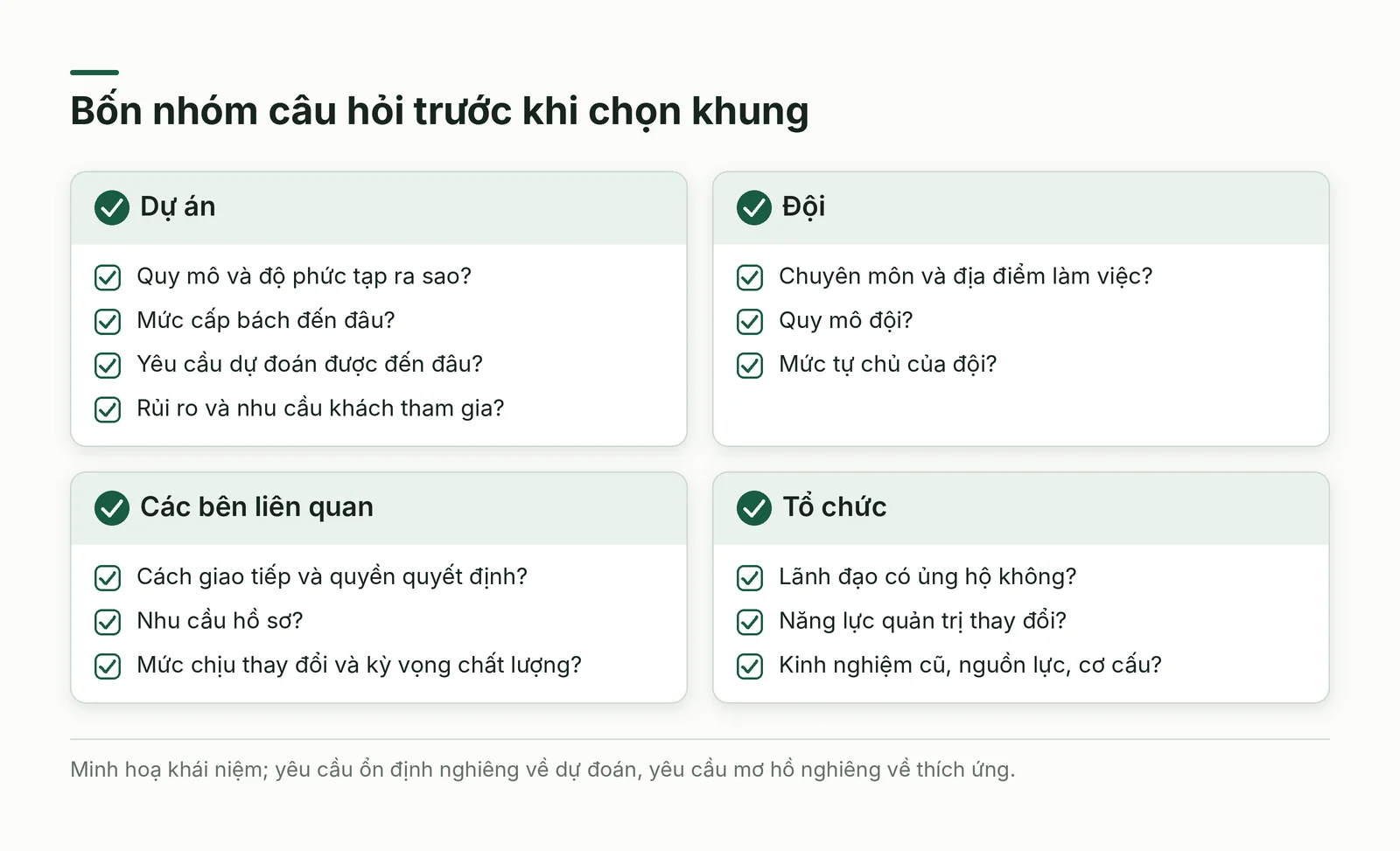

Bốn nhóm yếu tố cần xét: dự án (quy mô, độ phức tạp, mức cấp bách, độ dự đoán của yêu cầu, rủi ro, nhu cầu khách tham gia), đội (chuyên môn, địa điểm, quy mô, mức tự chủ), các bên liên quan (cách giao tiếp, quyền quyết định, nhu cầu hồ sơ, mức chịu thay đổi, kỳ vọng chất lượng) và tổ chức (lãnh đạo ủng hộ, năng lực quản trị thay đổi, kinh nghiệm cũ, nguồn lực, cơ cấu). Quy tắc thô: yêu cầu ổn định, cơ cấu thứ bậc, hồ sơ nặng nghiêng về dự đoán; yêu cầu mơ hồ, khách tham gia sát, đội tự chủ nghiêng về thích ứng.
Sau đó thử từng phương án qua ba phép đánh giá. Khớp mục tiêu: có kiểm soát được phạm vi, ra đúng sản phẩm, hỗ trợ hợp tác và xử lý rủi ro không. Nguồn lực: kỹ năng, công cụ, ngân sách khởi động và nhịp thời gian. Phức tạp và bất định: phụ thuộc chéo, ẩn số, khẩu vị rủi ro. Dự án ít được phép sai cần kiểm soát chặt; dự án cần học nhanh cần vòng lặp ngắn.
Bước quyết định gồm đặt tiêu chí (mục tiêu, văn hoá, ràng buộc, tiêu chí thành công, xử lý rủi ro) rồi gán trọng số. Ví dụ giả định: yêu cầu hay đổi (trọng số 30), ràng buộc hợp đồng cố định (25), năng lực đội (20), khách tham gia (15), lãnh đạo ủng hộ (10); phương án dự đoán, thích ứng, lai chấm 1 đến 5 được khoảng 3,5; 3,7; 3,8. Chênh lệch nhỏ cho thấy nên thử ngắn thay vì tin tuyệt đối vào con số.

Triển khai khung từ khởi động đến đóng dự án
Giai đoạn đầu cần ba sản phẩm: mục tiêu SMART (cụ thể, đo được, khả thi, liên quan, có thời hạn); tuyên bố phạm vi nêu sản phẩm bàn giao, ràng buộc, giả định, phần loại trừ để ngăn trượt phạm vi; và sáu kế hoạch (tiến độ, nguồn lực, chi phí, chất lượng, rủi ro, truyền thông). Song song là phân tích các bên liên quan theo ảnh hưởng và quan tâm, chọn kênh, mở phản hồi hai chiều, ấn định tần suất và đường leo thang.
Khi thực hiện, cần xây tinh thần nhóm, tránh quá tải nguồn lực, giải quyết xung đột sớm và đào tạo lấp khoảng trống kỹ năng. Theo dõi bằng Gantt, giá trị thu được hay bảng điều khiển, đo chênh lệch chi phí, tiến độ, chất lượng; rà rủi ro và ghi bài học ngay khi phát sinh. Thay đổi đi qua năm bước: nhận diện bằng phiếu nêu lý do và tác động, đánh giá lợi ích, rủi ro, chi phí, ban kiểm soát thay đổi duyệt, triển khai có kế hoạch, ghi nhật ký.
Đóng dự án cần rà soát kết quả so với mục tiêu, họp bài học thẳng thắn, nhận diện nhân tố thành công, ghi khuyến nghị cụ thể có bằng chứng. Hồ sơ gồm hiến chương, kế hoạch, báo cáo, hợp đồng và gói tài liệu cuối. Rồi nghiệm thu chính thức, bàn giao kèm đào tạo, ghi nhận đội ngũ và lưu trữ.
Cách áp dụng từng bước
- Bước 1: Viết một trang gồm mục tiêu SMART, phạm vi, ràng buộc và mức bất định của yêu cầu.
- Bước 2: Liệt kê các bên liên quan, mức ảnh hưởng, mức quan tâm và cách họ muốn nhận thông tin.
- Bước 3: Trả lời bốn nhóm câu hỏi (dự án, đội, các bên liên quan, tổ chức) bằng dữ kiện.
- Bước 4: Chấm điểm có trọng số hai đến ba phương án, chọn một và ghi lý do.
- Bước 5: Viết quy tắc vận hành: ai quyết định gì, cột mốc nào cần duyệt, vượt ngưỡng nào phải báo cáo.
- Bước 6: Lập sáu kế hoạch vừa đủ, dựng quy trình thay đổi và vài chỉ số gắn với quyết định.
- Bước 7: Rà soát phương pháp mỗi giai đoạn; đóng dự án bằng nghiệm thu, bàn giao, họp bài học.
Ví dụ quốc tế: design-build tăng tỷ trọng
Báo cáo giữa kỳ của FMI và Design-Build Institute of America, đăng lại năm 2023, dự báo design-build có thể chiếm tới 47% chi tiêu xây dựng trong các phân khúc được khảo sát ở Mỹ vào năm 2026 [7]. Đây là dự báo chi tiêu, không chứng minh design-build luôn nhanh hơn hay rẻ hơn.
Tình huống áp dụng tại Việt Nam
Về hợp đồng xây dựng tại Việt Nam, Nghị định 210/2026/NĐ-CP (hiệu lực từ 1/7/2026) hướng dẫn Luật Xây dựng về hợp đồng [8]. Theo một bản tóm lược, Điều 6 phân loại hợp đồng theo tính chất công việc, gồm thiết kế và thi công (EC), thiết kế - cung cấp vật tư, thiết bị - thi công (EPC) và chìa khóa trao tay [9]. Biến thể của design-build vì vậy đã có chỗ đứng chính thức; chọn loại nào nên dựa vào độ ổn định của yêu cầu, áp lực tiến độ và năng lực quản lý hợp đồng.
Về cải tiến y tế tại Việt Nam, một nghiên cứu của Đại học Y Dược TP.HCM áp dụng DMAIC cho quy trình khám ngoại trú có bảo hiểm y tế tại Bệnh viện Ung Bướu TP.HCM và Bệnh viện Quận Thủ Đức năm 2017 [10]. Nhóm xử lý khoảng 10 trong 32 nguyên nhân ở hai trong tám giai đoạn, bằng 5S, 20 quy trình chuẩn và bố trí lại khu cấp phát thuốc [10]. Thời gian chờ lãnh thuốc cải thiện 22,9% (đạt mục tiêu 20%); thời gian đăng ký cải thiện 13,8% và mức hài lòng tăng 11,5% đều chưa đạt [10]. Bài học: thu hẹp phạm vi, đặt mục tiêu định lượng, báo cáo cả phần chưa đạt.
Về dịch vụ CNTT, tháng 1/2018 TPBank nhận chứng nhận ISO 20000; theo VnEconomy, đây là ngân hàng đầu tiên và duy nhất ở Việt Nam đạt chuẩn này tính đến thời điểm đó [11]. Nội dung gồm tính sẵn sàng của dịch vụ, mức cam kết chất lượng, an toàn thông tin, quản lý thay đổi và sự cố [11], trùng nhóm thực hành ITIL mô tả. Bài báo không nêu kết quả đo được, nên chứng nhận chưa là bằng chứng về hiệu quả.
Về điều chỉnh khung, ông Vũ Tùng Lâm, giám đốc cao cấp phụ trách Agile của Techcombank, cho biết trong hai năm đầu ngân hàng tập trung đưa ra nhiều ý tưởng, rồi hội tụ chúng thành một cách làm việc linh hoạt riêng, tối ưu cho bối cảnh của mình, và đào tạo một đội chuyên gia dẫn dắt quá trình chuyển đổi (VnEconomy, 28/5/2025) [12]. Bài báo không nêu số liệu kết quả; đây chỉ minh hoạ cách tiếp cận: thử, giữ cái hợp, bỏ cái không.
Sai lầm thường gặp, giới hạn và khi nào không nên dùng
- Chọn khung theo mốt hoặc chứng chỉ thay vì theo đặc điểm dự án và năng lực đội.
- Dùng khung nặng (PRINCE2 đầy đủ, COBIT trọn bộ) cho dự án nhỏ: giấy tờ nhiều hơn giá trị.
- Lai tuỳ hứng, không viết quy tắc ai quyết định gì; chỉ nên lai khi đội hiểu cả hai hệ.
- Biến PMO thành nơi phát biểu mẫu, hoặc đặt nhiều chỉ số không gắn với quyết định nào.
- Bỏ kiểm soát thay đổi, hoặc để nó chậm đến mức mọi người né; đóng dự án sơ sài, bỏ bài học.
- Giới hạn: các khung đã đổi phiên bản; ví dụ chỉ minh hoạ cách tiếp cận, không chứng minh hiệu quả.
Kế hoạch thử nghiệm 2 đến 4 tuần
- Tuần 1: Điền bảng bốn nhóm yếu tố cho một dự án thật và viết một trang quy tắc ai quyết định gì.
- Tuần 2: Chấm điểm có trọng số hai đến ba phương án, chọn một và mô tả phương pháp trong một trang.
- Tuần 3: Chạy thử một giai đoạn hoặc vòng lặp, dựng quy trình thay đổi và bảng điều khiển không quá năm chỉ số.
- Tuần 4: Họp rút bài học và quyết định nhân rộng, sửa hay bỏ; hỏi chỉ số nào từng làm đổi quyết định và tài liệu nào không ai đọc.
Kết luận
Chọn khung là quyết định dựa trên dữ kiện: dự án chắc chắn đến đâu, đội và các bên liên quan chịu được gì, tổ chức đủ sức vận hành khung nặng đến mức nào. Sau đó là điều chỉnh cho vừa, viết ra quy tắc vận hành và rút bài học sau mỗi dự án. Đây là phần cuối của chuỗi; phần 1 trình bày các phương pháp nền tảng.
Nguồn và phương pháp
Bài này là tổng hợp và phân tích có hỗ trợ trí tuệ nhân tạo, được diễn đạt lại bằng lời riêng, không phải bản dịch hay bản tóm tắt theo chương. Kiến thức khung dựa trên tài liệu Project Management Frameworks (Super Guide của Daniel Pereira, The Business Model Analyst, 2022), phần cuối từ trang 80 đến trang 159; ví dụ, so sánh, quy tắc chọn và hướng dẫn áp dụng do bài bổ sung. Bạn nên tìm tài liệu gốc để đọc đầy đủ.
Các nguồn web được truy cập ngày 20/10/2026. Cập nhật phiên bản (PRINCE2 7, PMBOK Guide bản 8, COBIT 2019, ITIL phiên bản 5) và các ví dụ Việt Nam lấy từ những trang đã mở kiểm. Điều chưa kiểm chứng: Điều 6 Nghị định 210/2026/NĐ-CP được đối chiếu qua một bản tóm lược chứ chưa đọc toàn văn; nghiên cứu ở hai bệnh viện là nghiên cứu nhỏ, không đại diện cho cả ngành; số liệu design-build là dự báo qua một bài đăng lại; bảng chấm điểm minh hoạ là giả định.
