Dùng bảng kiểm quản lý dự án đúng cách: đọc điểm chấm, lọc ba lát cắt và ba tình huống Việt Nam

Đăng ngày 23/10/2026

Mục lục bài nghiên cứu
Ảnh đại diện bài Dùng bảng kiểm quản lý dự án đúng cách

Tóm tắt và điều cần nhớ

Bài này đọc kỹ một bảng tính gồm bảy bảng kiểm quản lý dự án của Elevate Sheets, rồi hỏi câu thực dụng: người điều hành nên dùng nó thế nào để khỏi chìm trong danh sách dài. Bài không chép lại các mục mà tự tính thống kê từ điểm tác giả chấm, nêu giới hạn của điểm, đề xuất cách lọc và đặt ba tình huống tại Việt Nam cạnh mẫu quốc tế.

  • Tệp có bảy bảng kiểm, mỗi mục kèm điểm khó và điểm tác động từ một đến mười do tác giả chấm.
  • Điểm tác động dồn về mức cao, trung bình 8,2, nên chỉ có ích khi đọc cùng điểm khó; hãy xem điểm là gợi ý, không phải chuẩn.
  • Phần vòng đời chứa nhiều việc vừa khó vừa quan trọng; Scrum và Kanban phần lớn là thói quen dễ làm và hay lặp ý.
  • Cách dùng bền là lọc ba lát cắt (bắt buộc, rủi ro, sức nhóm), gắn người và hạn cho mục còn lại, rồi rà mười lăm phút mỗi tuần.
  • Mẫu quốc tế chưa nói gì về nghiệm thu, bảo hành, tạm ứng hay cách đo tiến độ; ba ví dụ tại Việt Nam cho thấy chỗ cần bổ sung.

Bảng kiểm bắt lỗi quên, không bắt lỗi nghĩ sai

Bảng kiểm nhắc rằng phải có người bảo trợ, biên bản bàn giao, báo cáo cho các bên liên quan, nhưng không biết dự án của bạn có những bên nào hay rủi ro nào đáng sợ nhất. Với doanh nghiệp nhỏ, nơi người phụ trách dự án thường kiêm cả bán hàng và vận hành, nó là bộ nhớ ngoài rẻ tiền: mở ra là thấy việc còn thiếu.

Bên trong tệp: bảy trang kiểm và hai trang phụ

Trang tổng quan liệt kê bảy bảng kiểm và bộ đếm mục đã xong. Năm bảng đầu theo vòng đời dự án với tổng 84 mục; hai bảng sau là Scrum 50 mục và Kanban 41 mục. Mỗi dòng có ô đánh dấu, một câu hỏi hoặc mệnh lệnh ngắn, điểm khó và điểm tác động; 78 dòng, chưa đến một nửa, kèm liên kết tới ghi chú giải thích. Tệp không có cột người phụ trách hay hạn hoàn thành.

Hai trang phụ là trang công cụ, với hai mẫu theo dõi tiến độ và ngân sách do chính nhà phát hành làm, và trang phần mềm, với 15 sản phẩm. Tác giả bảo lưu bản quyền và cấm chia sẻ lại danh sách mục, dù đã sửa hay miễn phí, nên bài này mô tả cấu trúc và đo điểm số chứ không liệt kê từng mục.

Năm trang vòng đời: mỗi giai đoạn hỏi gì

Năm trang nối tiếp theo thứ tự dự án (Hình 1). Khởi động hỏi những điều phải chốt trước khi tiêu tiền: ai quyết định, ai chịu ảnh hưởng, phạm vi gồm và không gồm gì, ngân sách đã duyệt chưa, thế nào là thành công. Hoạch định chia việc và lịch, tính nguồn lực, dự phòng, rủi ro, chất lượng. Thực thi và kiểm soát lo nhịp họp, tiến độ, tiền, thay đổi và báo cáo. Kết thúc gồm lưu hồ sơ, đóng hợp đồng và quyết toán, họp tổng kết, rút bài học cho tổ chức.

Hai điểm cần để ý. Một, thực thi và kiểm soát chồng lên nhau ở việc theo dõi tiến độ, quản lý thay đổi và báo cáo. Hai, rủi ro xuất hiện ở ba trang với ba cách hỏi, từ đánh giá sơ bộ đến kế hoạch giảm thiểu rồi kế hoạch quản lý. Tick cả ba mà không có một sổ rủi ro duy nhất, bạn sẽ viết ba bản khác nhau cho cùng một việc.

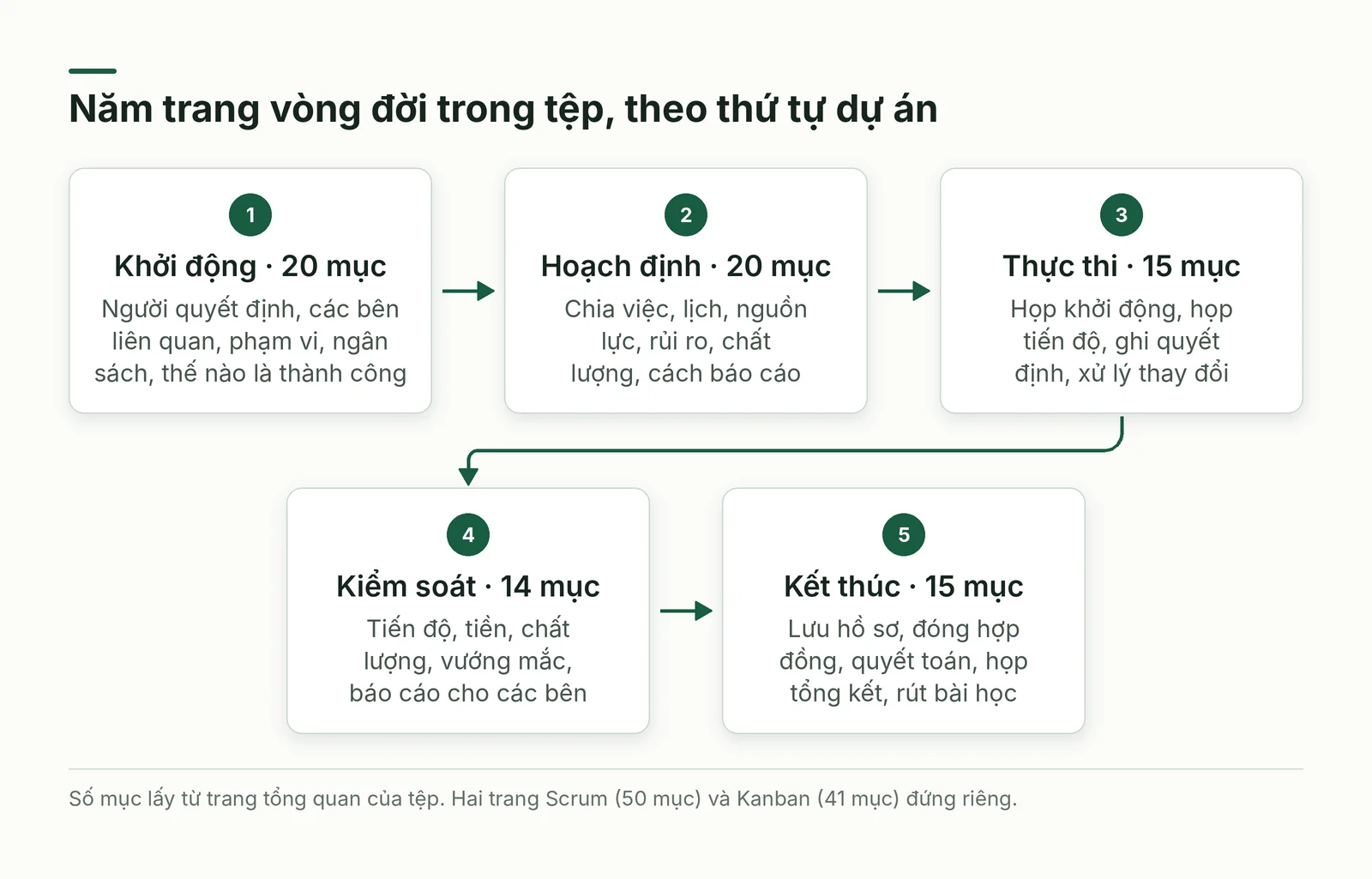

Năm trang vòng đời dự án và số mục mỗi trang
Hình 1. Năm trang vòng đời và số mục của từng trang; Scrum và Kanban đứng riêng.

Scrum và Kanban: nhiều mục, dễ làm, hay lặp

Trang Scrum có 14 nhóm, đi qua từng nghi thức từ danh mục việc cần làm, kế hoạch sprint, họp đứng đến sơ kết và nhìn lại. Trang Kanban có 8 nhóm, từ định nghĩa luồng việc, giới hạn việc dở dang đến xử lý việc bị chặn.

Độ khó trung bình của Scrum là 3,3 và của Kanban là 4,4; 32 trên 50 mục Scrum bị chấm khó từ ba trở xuống. Cái giá của danh sách dài là lặp ý: nhóm sơ kết có hai mục cùng bảo cho các bên xem bản giao, nhóm nhìn lại và nhóm cải tiến liên tục đều bảo nhóm tự soi hiệu quả, họp đứng hằng ngày có mặt ở cả hai trang. Hãy coi mỗi nghi thức là một dòng chứ không phải ba.

Đọc điểm khó và điểm tác động

Cả hai điểm chạy từ một đến mười, do tác giả chấm, phần đọc được của tệp không giải thích thang. Bài tự tính trên mọi mục: độ khó trung bình 4,4, tác động trung bình 8,2; tác động chỉ trải từ 4 đến 10, có 13 mục được 10 điểm và chỉ 7 mục từ 6 điểm trở xuống. Riêng phần vòng đời, 66 trên 84 mục được 8 điểm tác động hoặc hơn, nên điểm này khó phân biệt việc nào quan trọng hơn việc nào.

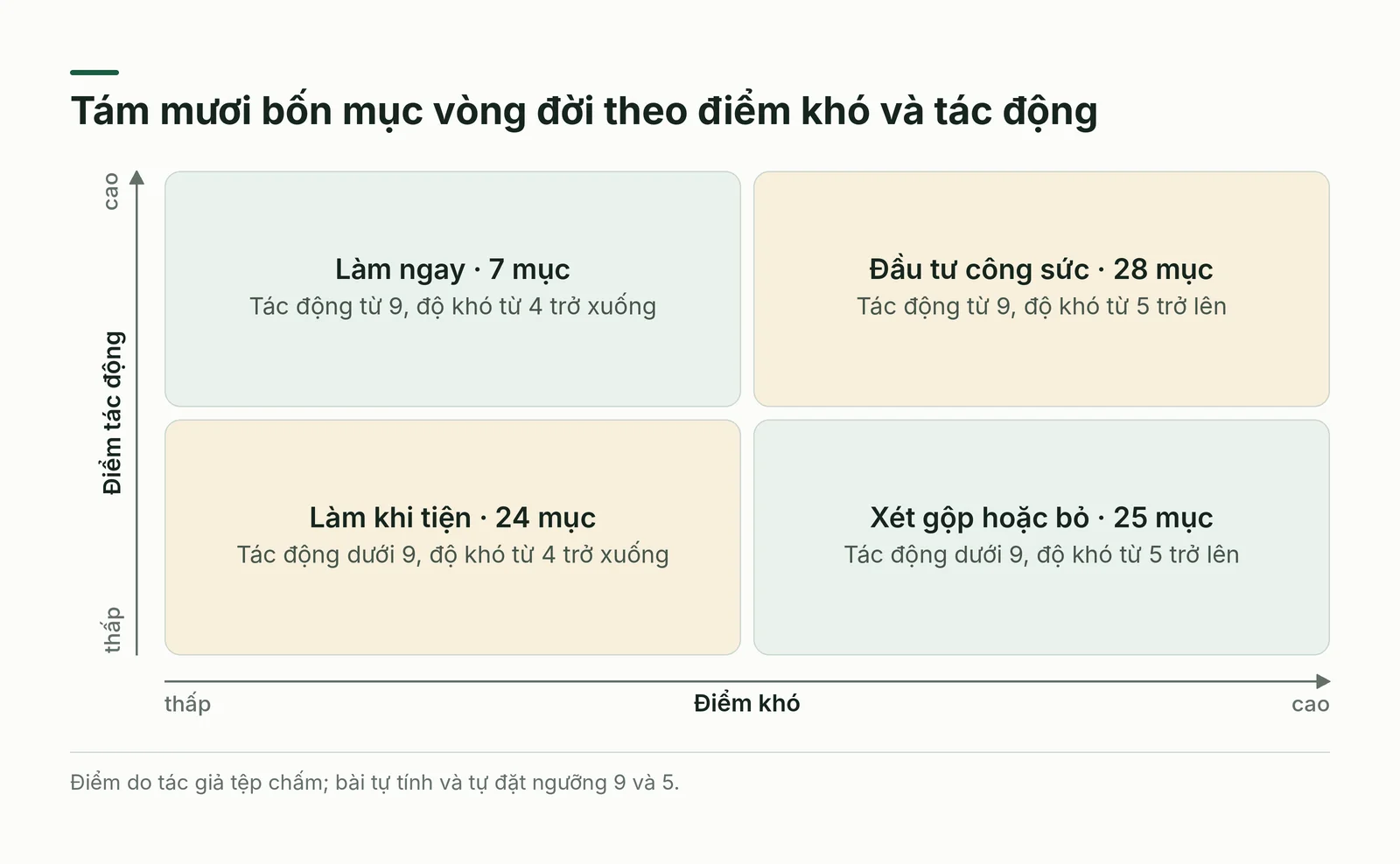

Bài ghép hai điểm thành ma trận bốn ô, lấy ngưỡng tác động từ 9 và độ khó từ 5 trở lên. Trong 84 mục vòng đời có 7 mục tác động cao mà dễ, 28 mục tác động cao mà khó, 24 mục dễ nhưng ít tác động và 25 mục vừa khó vừa ít tác động (Hình 2). Với 91 mục Scrum và Kanban, bức tranh ngược lại: 30 mục cao và dễ, chỉ 3 mục cao và khó. Nói gọn, vòng đời dồn việc nặng, còn hai trang cách làm là thói quen có thể bắt đầu ngay.

Ma trận bốn ô chia mục vòng đời theo điểm khó và tác động
Hình 2. Mục vòng đời chia theo điểm khó và tác động do tác giả chấm; ngưỡng do bài đặt.

Điểm chấm nói gì và không nói gì

Mật độ mục tác động cao khác nhau giữa các trang: thực thi có 8 trên 15 mục từ 9 điểm, kiểm soát 7 trên 14, kết thúc chỉ 4 trên 15 (Hình 3). Kết thúc thấp nhất không có nghĩa là bỏ qua được, như tình huống bàn giao ở phần Việt Nam sẽ cho thấy.

Nhưng điểm chấm không nhất quán. Hai mục bị chấm tác động thấp nhất vòng đời, 4 điểm, lại là bảo đảm ngân sách đã duyệt và xác định thế nào là thành công cùng chỉ số đo, trong khi mục rà ngân sách so với chi thực tế được 10 và mục đặt chuẩn đo tiến độ được 8. Ở Kanban, bảy mục thiên về trao đổi thông tin bị chấm khó 8 còn dựng bảng chỉ 2 đến 3, nên khó ở đây thiên về con người hơn công cụ.

Vì vậy hãy dùng điểm làm gợi ý thứ tự khi hai mục chênh nhau rõ về công sức, và làm chất liệu để nhóm bạn chấm lại: người trực tiếp làm chấm độ khó, người chịu trách nhiệm kết quả chấm tác động, mỗi người chấm riêng rồi bàn những chỗ lệch.

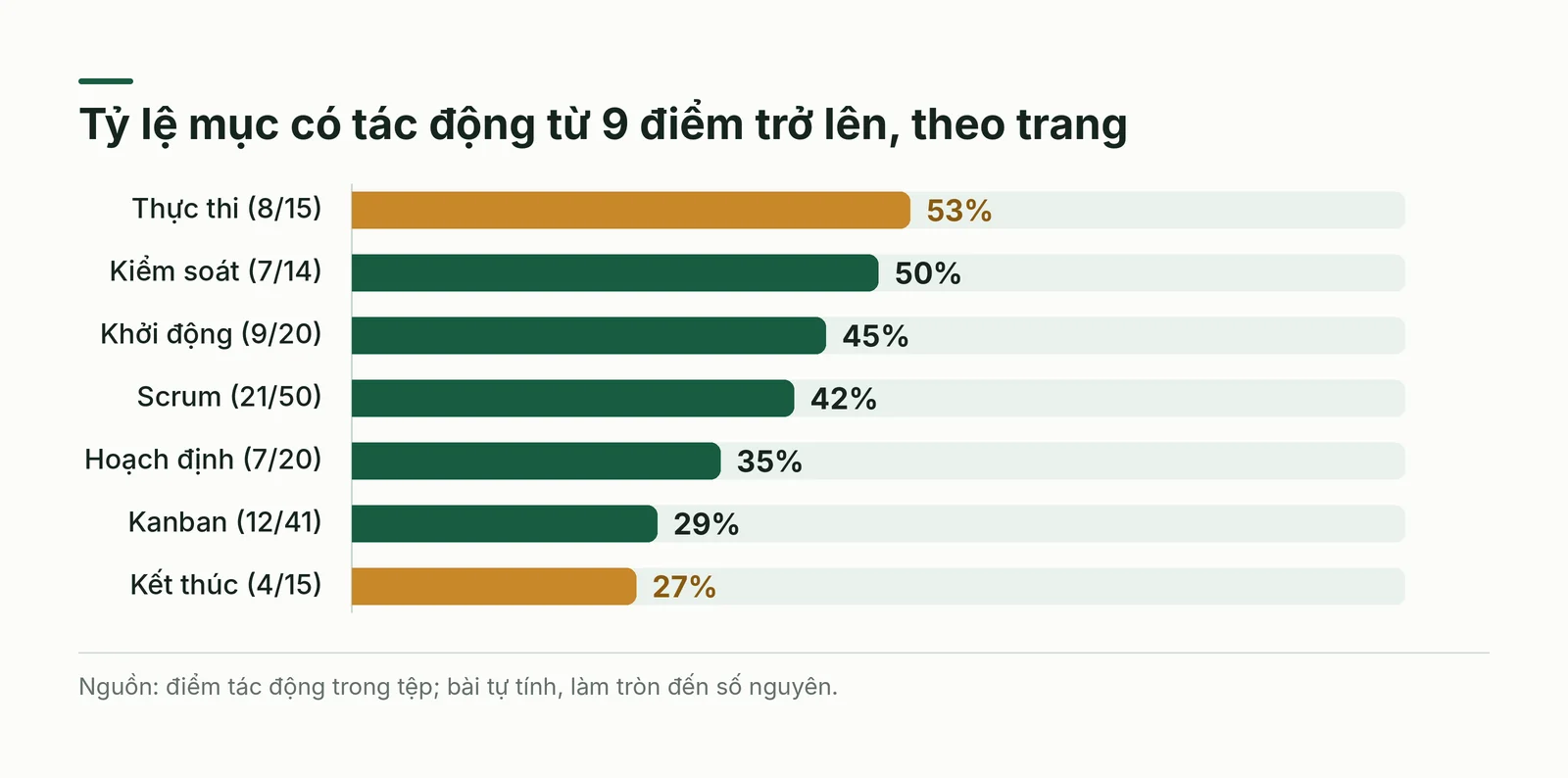

Biểu đồ cột tỷ lệ mục tác động cao ở từng trang
Hình 3. Tỷ lệ mục có tác động từ chín điểm trở lên: thực thi cao nhất, kết thúc thấp nhất.

Ba lát cắt để lọc từ kho mục xuống danh sách làm thật

Cách dùng sai phổ biến nhất là tick cho đủ mọi mục rồi báo cáo là xong. Cách dùng đúng coi tệp là thực đơn: gọi vừa đủ món cho bữa này, qua ba lát cắt theo thứ tự, mỗi lát trả lời một câu hỏi riêng (Hình 4):

  • Lát cắt bắt buộc: giữ mọi mục mà bỏ qua là vi phạm luật, hợp đồng hay cam kết với khách.
  • Lát cắt rủi ro: viết ra ba đến năm rủi ro lớn nhất của dự án này, rồi giữ các mục giúp chặn chúng; mục nào không gắn với rủi ro thì xuống hàng chờ.
  • Lát cắt sức nhóm: với mỗi mục còn lại, hỏi nhóm có làm đều hằng tuần được không; gộp mục lặp ý, hoãn mục vượt sức.

Mục nào sống sót còn cần ba thứ mà tệp không có: người phụ trách, hạn và bằng chứng hoàn thành như biên bản hay tài liệu. Điểm khó và tác động chỉ để phân xử khi còn quá nhiều mục: làm trước mục cao và dễ, xếp lịch cho mục cao và khó, hoãn mục ít tác động. Số mục cuối là gợi ý của bài, chưa kiểm chứng: dự án nhỏ nên giữ chừng 15 đến 25 mục, rồi thêm mục tệp không có, như thủ tục theo ngành.

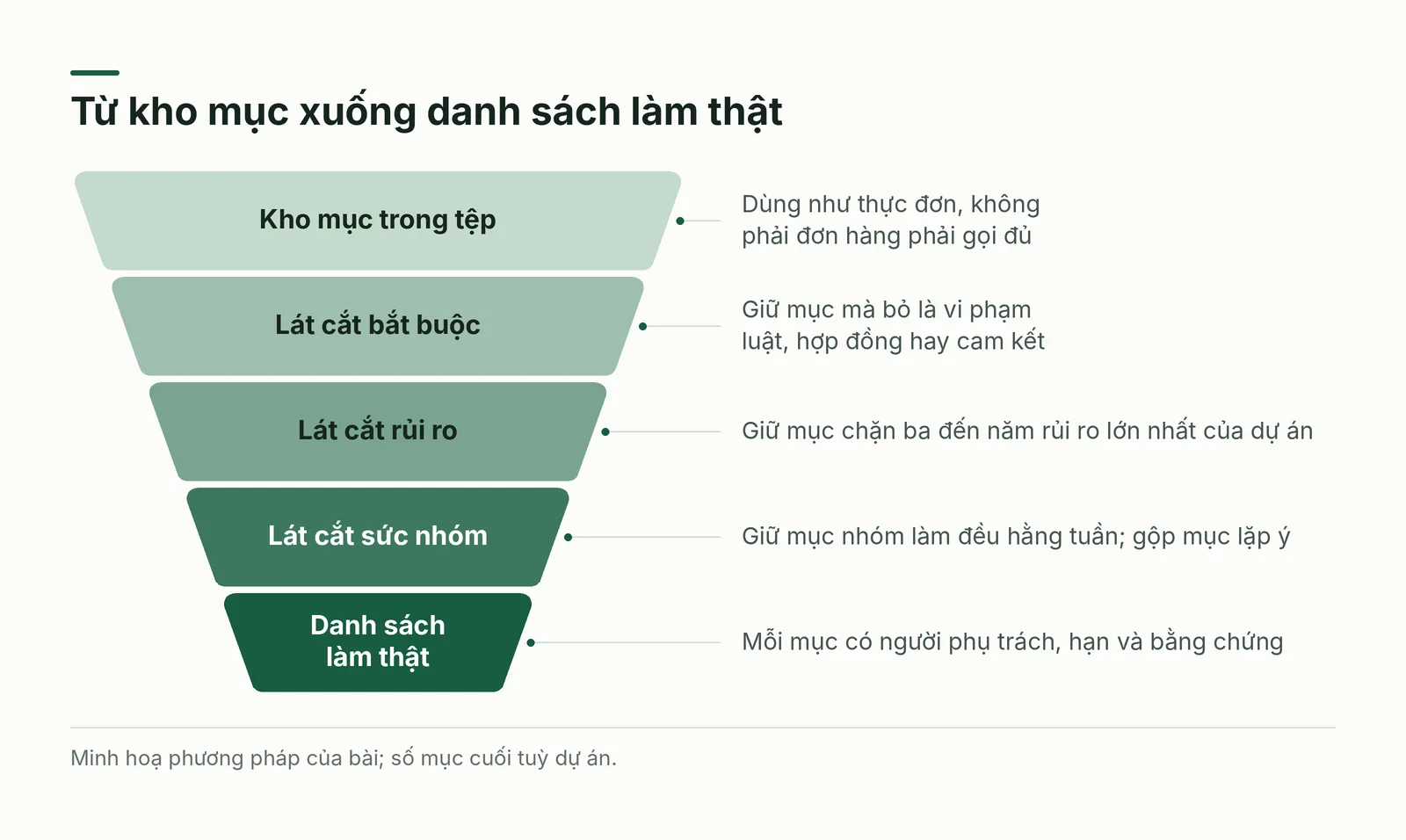

Phễu ba lát cắt từ kho mục xuống danh sách thật
Hình 4. Ba lát cắt lọc kho mục xuống danh sách có người phụ trách, hạn và bằng chứng.

Ví dụ giả định: phần mềm bán hàng cho ba cửa hàng

Giả định một công ty bán lẻ đưa phần mềm bán hàng mới vào 3 cửa hàng trong 8 tuần, nhóm 6 người; mọi con số do bài đặt ra để minh hoạ. Hai trang khởi động và hoạch định có 40 mục. Lát cắt bắt buộc giữ 9 mục. Ba rủi ro lớn, gồm nhân viên không chịu dùng, dữ liệu hàng hoá chuyển sai và nhà cung cấp trễ, kéo thêm 6 mục, thành 15.

Lát cắt sức nhóm bỏ 4 mục cần vai trò riêng mà nhóm 6 người không có, còn 11. Nhóm tự thêm 3 mục tệp không có, như chạy song song hai ngày và kịch bản lùi về hệ thống cũ, thành 14 mục, mỗi mục có tên người và hạn. Danh sách ngắn hơn gần ba lần nhưng sát dự án hơn.

Nhịp rà mười lăm phút và cổng cuối giai đoạn

Danh sách làm thật chỉ sống khi có nhịp. Mỗi tuần dành mười lăm phút, mở đúng giai đoạn hiện tại và rà từng mục theo bốn trạng thái: xong có bằng chứng, đang làm, hoãn hoặc bỏ kèm một dòng lý do, mục mới cần thêm. Dòng lý do là dữ liệu quý cho buổi tổng kết, vì nó cho biết mẫu chung đã lệch thực tế của bạn ở đâu (Hình 5).

Cuối mỗi giai đoạn, trước khi mở trang kế tiếp, họp một cổng ngắn với ba câu hỏi: mục nào đã tick mà thiếu bằng chứng, mục nào hoãn có chuyển sang giai đoạn sau không, rủi ro nào đã đổi mức. Nếu dự án có nhà thầu hay đối tác, mời họ vào cổng cuối, vì dấu tick của một bên chưa phải là chấp thuận của bên kia.

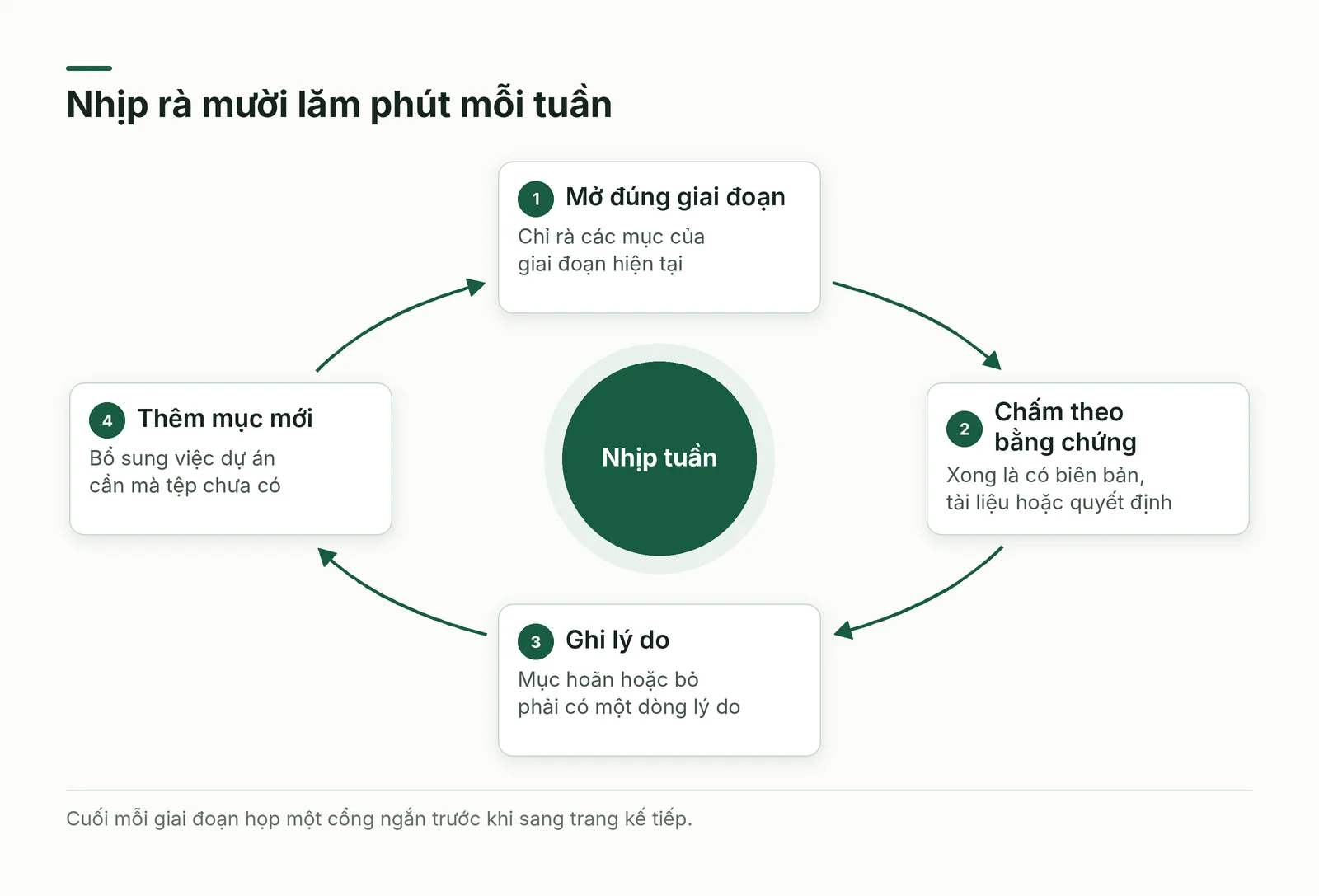

Vòng lặp rà soát hằng tuần của danh sách làm thật
Hình 5. Nhịp rà mười lăm phút mỗi tuần; mục bị bỏ phải có một dòng lý do.

Ba tình huống tại Việt Nam cho thấy chỗ mẫu quốc tế còn thiếu

Tệp là mẫu chung bằng tiếng Anh, không gắn với pháp luật hay thông lệ của nước nào. Tại Việt Nam, ba tình huống công khai trên báo cho thấy chỗ cần bổ sung (Hình 6): nghiệm thu và bảo hành lúc kết thúc, cách đo tiến độ lúc kiểm soát, điều khoản hợp đồng lúc khởi động. Cả ba thuộc xây dựng và hạ tầng; ngành khác cần quy định riêng.

Thứ nhất, bàn giao tuyến đường sắt Cát Linh – Hà Đông. Theo Tạp chí Luật sư Việt Nam ngày 25/03/2021, Thủ tướng yêu cầu bàn giao chậm nhất đến 31/3/2021. Lúc đó 5 trên 5 hạng mục công trình và 9 trên 11 chuyên ngành thiết bị đã nghiệm thu; biên bản nghiệm thu tổng thể được thống nhất nội dung nhưng chưa ký; tư vấn độc lập người Pháp nêu một lưu ý và yêu cầu tổng thầu khắc phục [1]. Theo hợp đồng, nhà thầu bảo hành hai năm, chủ đầu tư trả 95% sau bàn giao và giữ 5% để ràng buộc bảo hành [1].

Trang kết thúc của tệp có mục đóng hợp đồng và quyết toán, nhưng ở đây đóng là cả chuỗi chữ ký: nghiệm thu từng phần, biên bản tổng thể, ý kiến tư vấn độc lập, khoản giữ lại cùng thời hạn bảo hành. Mỗi việc đáng thành một mục riêng. Bài báo ghi tình hình sáu ngày trước hạn; kết cục sau đó nằm ngoài phạm vi bài này.

Thứ hai, theo dõi tiến độ sân bay Long Thành. Báo VietTimes ngày 30/01/2026 nêu số liệu tính đến 19/12/2025: dự án thành phần 3 đạt khoảng 63,6% theo giá trị hợp đồng nhưng mới có 3 trên 15 gói thầu hoàn thành; gói 5.10 đạt khoảng 79% giá trị khối lượng, song hệ thống thiết bị nhà ga mới khoảng 38% [2]. Bài còn nêu nguy cơ với mốc khai thác thương mại tháng 6/2026 là hiện hữu, và cho biết vận hành thử, kiểm tra liên động thường kéo dài 5 đến 6 tháng [2].

Hai cách đếm cho hai bức tranh: theo số gói xong thì mới một phần năm, theo giá trị hợp đồng thì gần hai phần ba [2]. Trang kiểm soát của tệp nhắc theo dõi mốc nhưng không nói đo bằng gì. Nên ghi cả hai cách đo, và đưa việc có thời gian cố định ở cuối chuỗi, như chạy thử liên động, vào lịch tính ngược từ ngày mục tiêu.

Thứ ba, điều khoản hợp đồng. Báo điện tử Chính phủ ngày 15/06/2026 đưa tin Nghị định 210/2026/NĐ-CP về hợp đồng xây dựng, có hiệu lực từ 01/07/2026 [3]. Ở phần dự án đầu tư công và PPP, bài nêu mức tạm ứng không vượt 30% giá hợp đồng lúc ký, trừ khi người quyết định đầu tư cho phép, và nhà thầu được tạm dừng thi công nếu chậm thanh toán quá 28 ngày kể từ hạn, trừ khi các bên thoả thuận khác [3]. Bài còn nêu bảo lãnh tạm ứng khi khoản này trên 1 tỷ đồng, và thu hồi hết tạm ứng khi thanh toán luỹ kế đạt 80% giá hợp đồng [3].

Mục tuân thủ trong tệp chỉ hỏi chung là đã xét yêu cầu pháp lý chưa. Với điều khoản như trên, câu trả lời có hạn dùng: văn bản đổi từ 01/07/2026 thì danh sách phải rà lại. Hãy ghi số hiệu và ngày hiệu lực của văn bản cạnh mục, thống nhất cách hiểu nghiệm thu, bàn giao, quyết toán, và nhờ người am hiểu pháp lý đối chiếu văn bản gốc, vì phạm vi áp dụng khác nhau theo loại dự án.

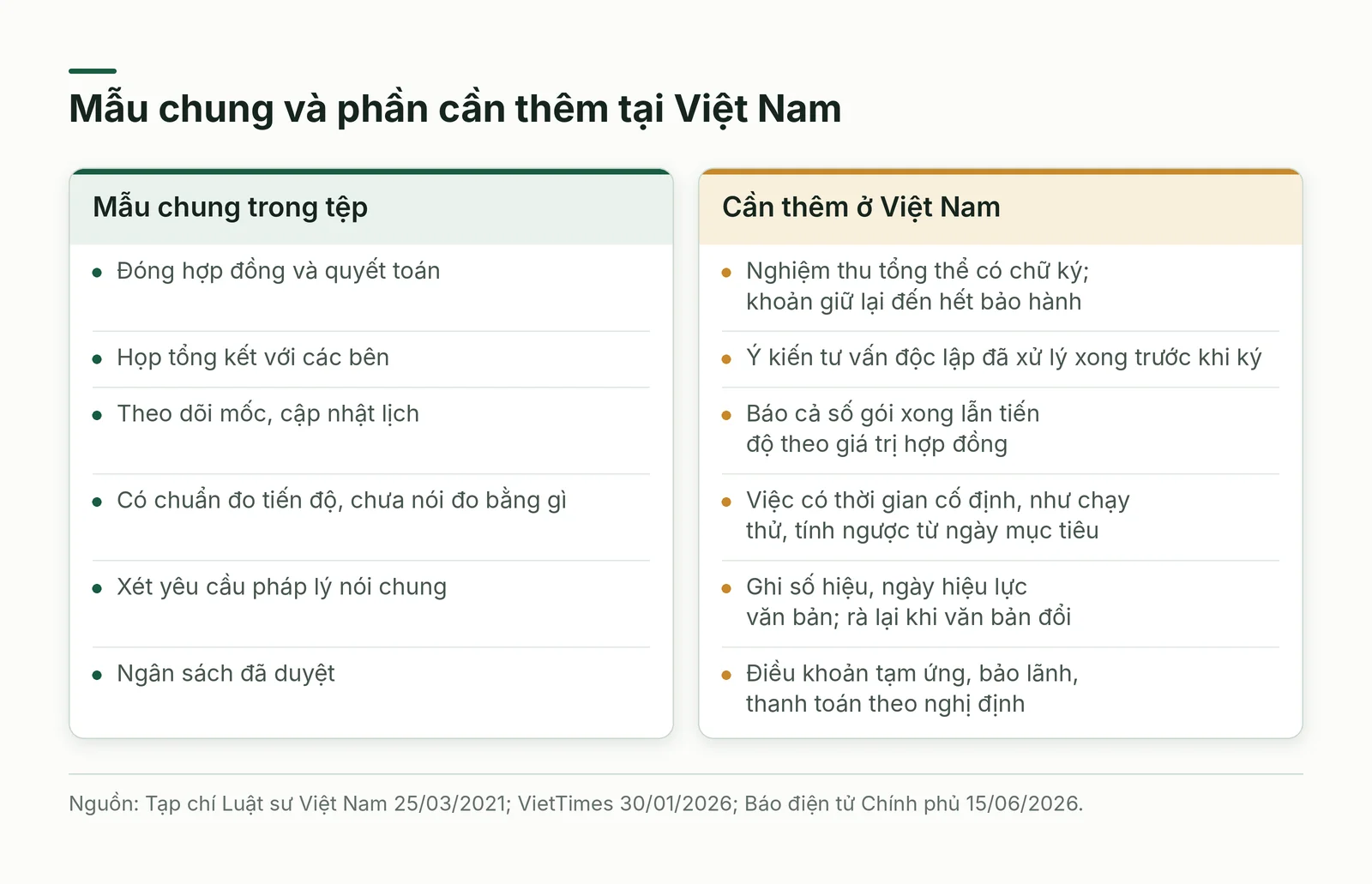

So sánh nội dung mẫu trong tệp với phần cần thêm tại Việt Nam
Hình 6. Chỗ mẫu quốc tế cần thêm nội dung địa phương, rút từ ba bài báo.

Chọn phần mềm: gọi tên nhóm việc trước, tên sản phẩm sau

Trang phần mềm liệt kê 15 sản phẩm, mỗi sản phẩm một hai câu giới thiệu kèm địa chỉ, nghiêng về vài kiểu việc: bảng thẻ kiểu Kanban, nền tảng quản lý công việc nhiều tính năng, không gian pha bảng tính hoặc cơ sở dữ liệu, công cụ cho phát triển phần mềm. Tệp không kèm giá hay hạn chế, nên đây là phần giới thiệu chứ không phải đánh giá. Hãy chọn theo kiểu việc trước; giá, ngôn ngữ giao diện và nơi lưu dữ liệu đổi theo thời gian, nên kiểm tra trên trang chính thức vào ngày mua và thử với một dự án nhỏ. Bảng tính vẫn đủ cho nhóm nhỏ nếu danh sách chỉ khoảng hai chục mục.

Kế hoạch thử nghiệm hai tuần

Cách nhanh nhất để biết tệp có hợp với bạn là thử trên một dự án đang chạy, trong hai tuần, và ghi kết quả ngay vào danh sách để lần sau khỏi nhớ lại. Bốn bước sau đủ cho lần thử đầu:

  • Ngày 1: sao chép tệp, chọn trang đúng với giai đoạn hiện tại và ghi ba đến năm rủi ro lớn nhất.
  • Ngày 2 đến 3: chạy ba lát cắt, gắn người, hạn và bằng chứng cho từng mục.
  • Tuần 1 và tuần 2: rà mười lăm phút vào một ngày cố định, ghi lý do cho mỗi mục hoãn hoặc bỏ.
  • Cuối tuần 2: đếm mục có bằng chứng và mục tự thêm, rồi quyết định giữ, sửa hay thôi.

Nguồn và phương pháp

Bài là tổng hợp và phân tích có hỗ trợ AI, viết lại bằng lời riêng, không phải bản dịch. Bài dựa trên bảng tính Project Management Cheat Sheet của Elevate Sheets, thuộc nhóm Business Explained, gồm toàn bộ các trang tính trong tệp .xlsx, cộng ba nguồn web truy cập ngày 20/10/2026: Tạp chí Luật sư Việt Nam (25/03/2021), VietTimes (30/01/2026) và Báo điện tử Chính phủ (15/06/2026). Các số thống kê về điểm khó và điểm tác động do bài tự tính từ tệp; ví dụ cửa hàng bán lẻ là giả định minh hoạ.

Điều chưa kiểm chứng: điểm chấm là của tác giả tệp, không kèm thang đo hay căn cứ; ngưỡng 9 và 5 trong ma trận do bài đặt; số mục nên giữ là ý kiến của bài; tình huống Việt Nam chỉ phản ánh điều báo chí đưa tại thời điểm đăng, bài chưa kiểm chứng diễn biến về sau. Mô tả phần mềm lấy từ lời giới thiệu trong tệp, chưa đối chiếu với trang của nhà sản xuất. Bạn nên mở tệp gốc và văn bản pháp luật gốc để đọc đầy đủ.
