Kanban: giới hạn việc đang làm, đo dòng chảy và dựng bảng việc cho đội nhỏ
Đăng ngày 23/10/2026
Mục lục bài nghiên cứu

Tóm tắt và điều cần nhớ
Nhiều đội coi Kanban là tấm bảng ba cột “Cần làm, Đang làm, Xong”. Bài này đọc nó như cách kiểm soát lượng việc làm dở: bảng làm dòng việc hiện ra, giới hạn việc đang làm giữ dòng ấy không tắc, vài số đo đơn giản cho biết đội nhanh lên hay chậm đi. Phần cuối bàn cách thử ở đội nhỏ, kèm bối cảnh Việt Nam.
- Kanban Guide định nghĩa Kanban là chiến lược tối ưu dòng chảy giá trị bằng hệ thống trực quan và kéo việc; cái bảng chỉ để hiển thị [1].
- Giới hạn số việc đang làm dở (WIP) là phần khó và đáng giá nhất; thiếu nó, bảng chỉ là danh sách việc chia cột.
- Bốn số đo cơ bản là WIP, thời gian chu kỳ, thông lượng và tuổi của thẻ; ba số đầu nối nhau qua Định luật Little [2][3].
- Kanban hợp với việc chia được thành mục rời, đi qua các bước có thứ tự; bắt đầu được mà không đổi chức danh hay quy trình.
- Tại Việt Nam chưa tìm thấy số đo công khai nào về hiệu quả Kanban, nên đội nhỏ cần tự đo trước và sau khi thử.
Việc làm dở là chi phí ẩn của đội nhóm
Một đội bận rộn chưa chắc là một đội nhanh. Khi mỗi người nhận thêm việc mới lúc việc cũ còn chờ phản hồi, số việc dở dang phình ra và mỗi việc xếp hàng lâu hơn trước khi tới khách. Cái giá hiện ra dưới dạng chờ đợi, đổi ngữ cảnh và lỗi do làm vội, nhưng ít ai ghi sổ số giờ một đơn hàng nằm chờ.
Hình dung một xưởng in nhỏ, giả định, có năm người và mười bốn đơn chạy cùng lúc: tờ rơi chờ khách duyệt mẫu, tem nhãn chờ giấy, catalogue dở chế bản. Cuối tuần chỉ vài đơn ra khỏi xưởng dù ai cũng kín lịch. Nguyên nhân quen thuộc là giao việc kiểu đẩy: việc đến đâu giao đến đó, không hỏi khâu sau còn chỗ không. Kanban đảo logic ấy: khâu sau kéo việc vào khi còn năng lực trống [1], và số việc dở dang có trần.

Kanban là gì: từ siêu thị của Ohno đến bảng việc hôm nay
Kanban khởi đầu như một tấm thẻ trên dây chuyền Toyota. Năm 1953, Taiichi Ohno sang Mỹ tìm hiểu cách sản xuất của Ford, nhưng siêu thị gây ấn tượng với ông hơn: khách chỉ lấy trên kệ thứ cần dùng lúc đó, còn kệ được bổ sung nhanh và chính xác [4]. Về nước, ông biến ý tưởng ấy thành kanban: thẻ là tín hiệu gọi linh kiện khi cần, nên khu lắp ráp chỉ giữ tồn kho tối thiểu [4].
Phương pháp Kanban cho công việc tri thức là chặng sau của ý tưởng đó. Kanban Guide, bộ hướng dẫn đăng trên kanbanguides.org, coi nó là chiến lược tối ưu dòng chảy giá trị bằng hệ thống trực quan và kéo việc, gồm ba thực hành: xác định và hiển thị luồng việc, điều khiển từng mục đang chạy trong luồng, cải tiến luồng ấy [1]. Cách trình bày phổ biến tách thành sáu thực hành.

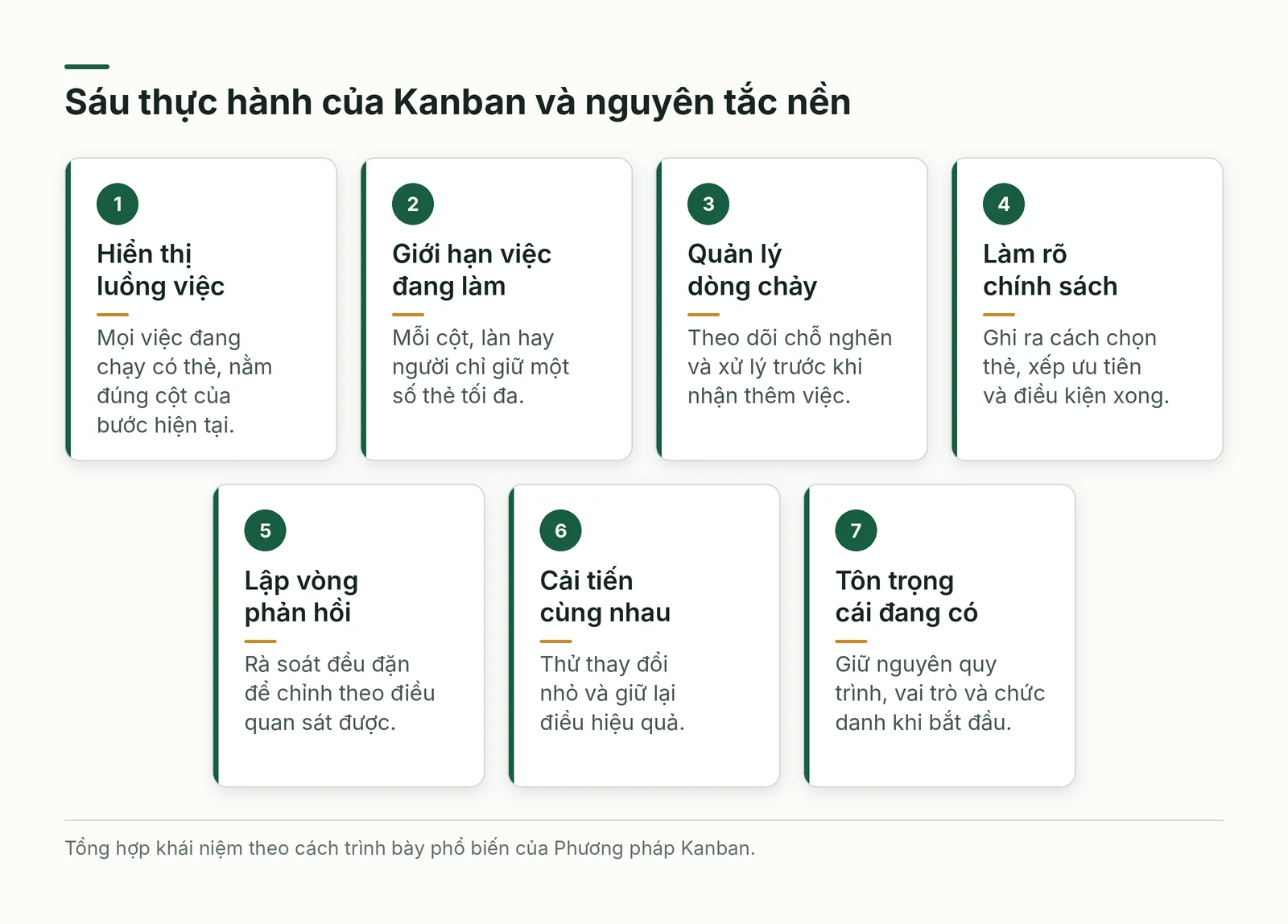

Sáu thực hành là hiển thị luồng việc, giới hạn việc đang làm, quản lý dòng chảy, làm rõ chính sách, lập vòng phản hồi, cải tiến cùng nhau. Nguyên tắc nền đi kèm là tôn trọng quy trình, vai trò và chức danh hiện có, nên bạn không phải tổ chức lại đội trước khi thử.

Bảng, cột và thẻ: dựng một bảng dùng được
Bảng Kanban là bản đồ các bước một việc phải đi qua. Cột nên phản ánh quy trình thật, kể cả chỗ việc nằm chờ, không phản ánh chức danh; mỗi thẻ ứng với một việc đang chạy. Thêm cột tồn đọng (backlog) cho việc tương lai và, nếu cần, làn ngang (swim lane) tách các loại việc khác nhau, như đơn thường và đơn gấp.
Thẻ càng đồng dạng càng dễ đọc: cùng khổ, cùng cách ghi tên việc, người phụ trách và hạn. Màu và nhãn phân loại hoặc báo tiến độ; tệp đính kèm giữ ngữ cảnh trên thẻ; bộ lọc, tìm kiếm và mẫu thẻ giúp bảng đông thẻ vẫn dùng được. Hai điều hay bị bỏ sót: ai cũng thấy và cập nhật được bảng dễ dàng, và có một người chịu trách nhiệm cập nhật đều.

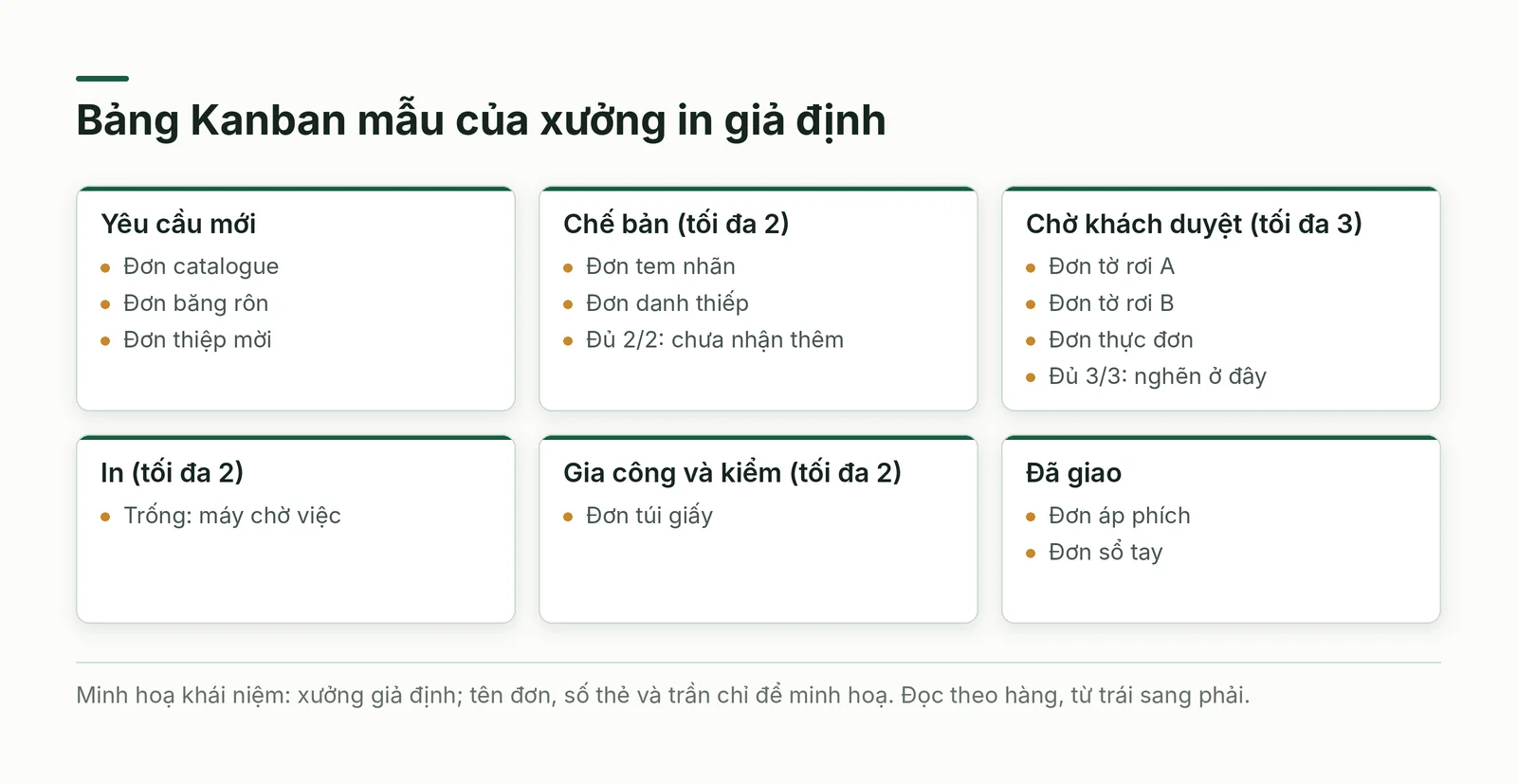

Một thẻ nên là thứ khách nhận ra được, như một đơn hàng, không phải hoạt động mơ hồ kiểu “làm marketing tháng này”; thẻ quá to nằm lì nhiều tuần và làm số đo sai lệch. Bảng giấy hợp đội làm chung chỗ, bảng số hợp đội ở nhiều nơi. Hình 3 là một bảng mẫu.

Giới hạn việc đang làm và nguyên tắc kéo
Giới hạn WIP là trần số thẻ được phép nằm trong một cột, một làn hoặc trong tay một người. Kanban Guide yêu cầu kiểm soát tường minh số việc đang chạy, thường bằng giới hạn WIP dạng con số hoặc thẻ bài; điều đó tạo ra hệ thống kéo, nơi việc chỉ được kéo vào khi còn năng lực [1]. Cột chạm trần thì không ai bốc thêm thẻ; người rảnh giúp khâu đang tắc rồi mới nhận việc mới.
Vì sao cách này làm việc nhanh hơn? Khi thông lượng không đổi, cách duy nhất để rút ngắn thời gian dẫn là giảm WIP [5]. Giả định xưởng in xong bốn đơn mỗi ngày với mười hai đơn dở dang: trung bình một đơn nằm trong xưởng khoảng ba ngày. Chỉ giữ sáu đơn dở dang mà vẫn xong bốn đơn mỗi ngày thì còn khoảng một ngày rưỡi. Đó là số giả định để minh hoạ, không phải kết quả đo.

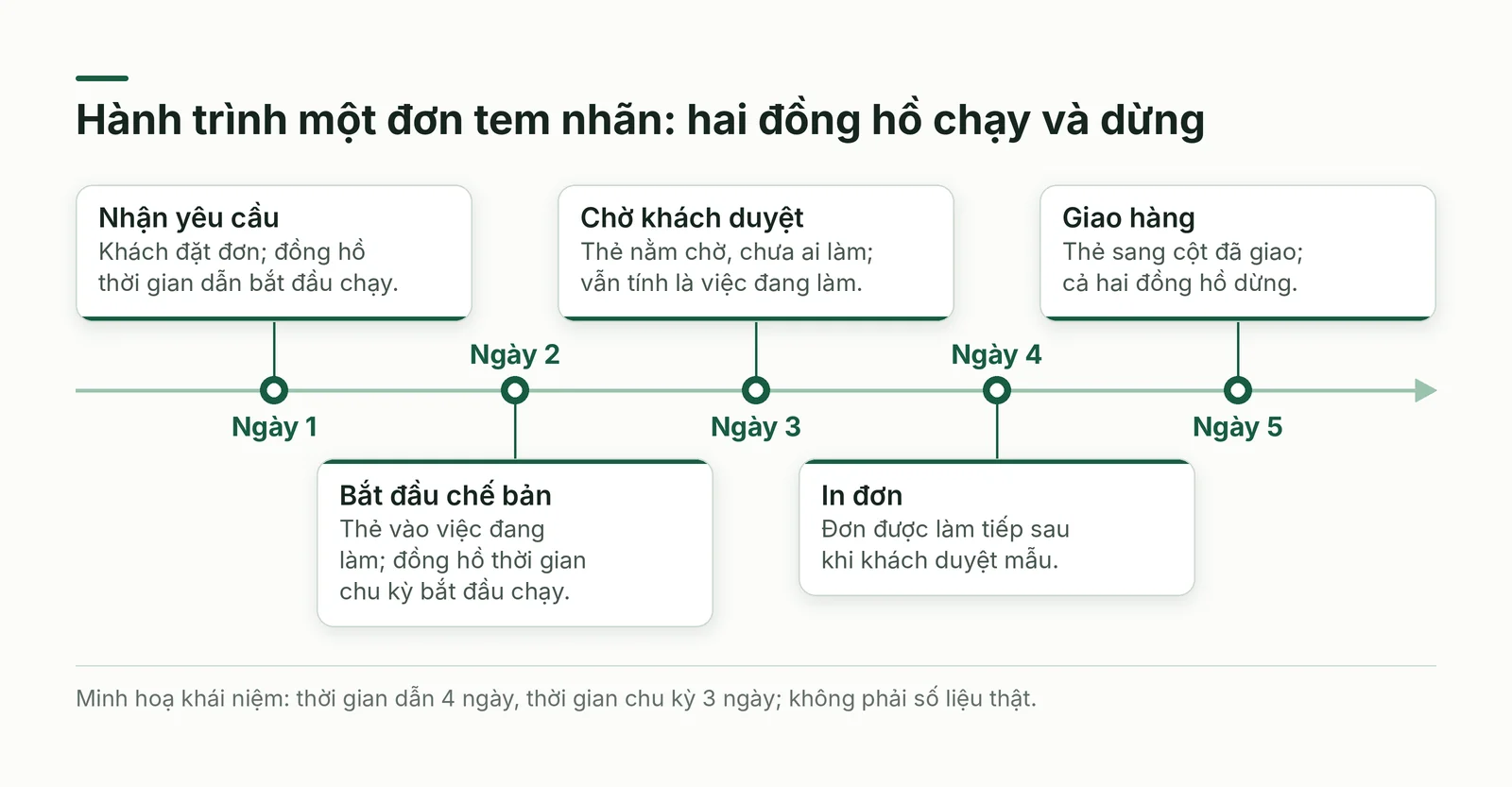

Trần quá chặt cũng có giá: người rảnh ngồi chờ, thông lượng tụt; nên đặt trần hơi thấp hơn mức dở dang hiện tại, theo dõi hai tuần rồi chỉnh. Ở bảng Hình 3, cột chờ duyệt đã đủ ba thẻ còn cột in trống, nên việc đáng làm là gọi khách duyệt mẫu, không phải chế bản thêm đơn. Cột đầy cạnh cột trống là dấu hiệu nghẽn hiện ngay trên bảng.
Bốn số đo của dòng chảy và Định luật Little
Kanban Guide và ProKanban mô tả bốn số đo cơ bản [1][2]. WIP là số việc đã khởi động mà chưa hoàn tất. Thời gian chu kỳ là khoảng trôi qua từ lúc việc bắt đầu tới lúc xong. Thông lượng là số việc hoàn tất theo từng khoảng thời gian, chẳng hạn mỗi tuần. Tuổi của thẻ là thời gian từ lúc việc bắt đầu tới nay. Đội cần chốt thế nào là “bắt đầu”, vì ProKanban nhắc phải xác định rõ việc nào được coi là đang làm [2].
Thuật ngữ còn lẫn giữa các tài liệu: Kanban Guide dùng thời gian chu kỳ cho khoảng từ lúc bắt đầu tới lúc xong, còn bài giảng về Định luật Little gọi thời gian việc ở trong hệ thống là lead time, tức thời gian dẫn [1][3][5]. Bài này tính thời gian dẫn từ lúc khách yêu cầu. Hình 4 (giả định): đơn tem nhãn nhận ngày một, chế bản ngày hai, chờ duyệt ngày ba, in ngày bốn, giao ngày năm; thời gian dẫn bốn ngày, thời gian chu kỳ ba ngày.
Định luật Little nối ba số đo: số việc dở trung bình bằng thông lượng trung bình nhân với thời gian trung bình một việc ở trong hệ thống [3][5]. Nó chỉ đúng với hệ thống ổn định, nơi tốc độ vào và ra trung bình bằng nhau và không có xu hướng tăng giảm trong kỳ lấy trung bình [3]. Vì vậy dùng nó để kiểm số liệu và hiểu tác động của WIP, không để hứa ngày xong cho một thẻ cụ thể.
Hiệu suất dòng chảy là phần thời gian việc thực sự được làm, bằng thời gian làm chia cho tổng thời gian làm và chờ [5]; nếu phần chờ lớn, thêm người vào khâu làm ít giúp rút ngắn thời gian. Số đo là công cụ chứ không phải chỉ tiêu xếp hạng người. Thẻ già hơn các chu kỳ đã gặp cần được hỏi trước.

Chính sách, nhịp họp và liên lạc quanh bảng
Bảng chỉ nói được điều đội đã thống nhất. Chính sách tường minh gồm tiêu chí chọn thẻ kế tiếp, cách xếp ưu tiên và điều kiện để thẻ được coi là xong ở từng cột, ghi ngay trên hoặc sát bên bảng. Vòng phản hồi là các buổi rà soát đều đặn; họp đứng ngắn trước bảng, đi từ cột gần xong về cột mới, giúp hoàn thành việc dở trước khi mở việc mới.
Với đội làm từ xa, bảng số là trung tâm thông tin: ai cũng thấy trạng thái luồng việc và người làm, còn bình luận, gắn thẻ người và thông báo thay trao đổi trực tiếp. Định nghĩa “xong” phải rõ, cộng thêm các buổi gặp ngắn đều đặn. Đội nào cũng cần quy ước: điều gì ghi trên thẻ, kênh nào dùng cho việc gấp.
Kanban trong từng loại công việc và bên cạnh Scrum
Cột và thẻ đổi theo nghề, nhưng cách đọc bảng giống nhau: tìm cột nơi việc dồn lại và cột nơi việc không tới được. Danh sách dưới đây chỉ gợi cách đặt cột và thẻ, không phải khuôn bắt buộc.
- Phần mềm và marketing: thẻ là câu chuyện người dùng, lỗi, chiến dịch hay nội dung; với marketing, cột có thể là ý tưởng, sản xuất, duyệt, đăng, nên khâu duyệt nghẽn sẽ lộ ra.
- Tuyển dụng: cột đăng tin, sàng lọc, phỏng vấn, nhận việc; cột sàng lọc đầy cạnh cột phỏng vấn trống cho thấy hồ sơ đi chậm.
- Sản xuất và chuỗi cung ứng: cột đặt hàng, nhận hàng, lưu kho, giao; thẻ là đơn, lô hoặc mặt hàng; nhà cung cấp, nhà sản xuất và khách nhìn chung một luồng thông tin.
- Dịch vụ: cột tiếp nhận, đang xử lý, hoàn thành, đóng; tiệm sửa xe máy giả định thêm cột “chờ phụ tùng” sẽ thấy thời gian chờ nằm ở đâu.
- Đào tạo: cột lập kế hoạch, soạn bài, giảng dạy, đánh giá; thẻ nằm lâu ở cột đánh giá nghĩa là phản hồi tới người học chậm.
- Khu vực công và phi lợi nhuận: bảng giúp minh bạch quy trình, phối hợp nhiều bộ phận và thích ứng khi ưu tiên, ngân sách hay số tình nguyện viên đổi.
Kanban cũng đi cùng Scrum. Scrum chia việc thành các sprint ngắn với cam kết sau buổi lập kế hoạch; Kanban không áp mốc thời gian cố định mà thúc đẩy đội cải thiện dần. Bảng Kanban trong sprint cho thấy tiến độ từng câu chuyện và chỗ nghẽn, còn việc đến bất thường, như yêu cầu hỗ trợ, hợp với dòng chảy liên tục hơn.
Cách áp dụng từng bước
Quy trình dưới đây dành cho một đội nhỏ, một dòng việc, không đòi hỏi đổi cơ cấu. Mỗi bước nên xong trong vài ngày đầu để bảng chạy sớm; chỉnh sửa tinh hơn đến sau, khi đã có số đo của chính đội.
- Bước 1: Chọn một dòng việc có điểm bắt đầu và kết thúc rõ, như đơn hàng hay yêu cầu hỗ trợ, rồi vẽ lại các bước nó đang đi qua.
- Bước 2: Dựng bảng, mỗi bước một cột, thêm cột chờ nếu việc hay nằm đợi; thẻ ghi tên việc, người phụ trách và hạn.
- Bước 3: Viết điều kiện “xong” của mỗi cột và quy tắc chọn thẻ kế tiếp, rồi công bố cho cả đội.
- Bước 4: Đặt giới hạn WIP đầu tiên và vận hành theo nguyên tắc kéo.
- Bước 5: Ghi ngày bắt đầu và ngày xong trên thẻ; mỗi tuần tính thời gian chu kỳ, thông lượng và tuổi của thẻ.
- Bước 6: Họp ngắn trước bảng theo nhịp cố định, đối chiếu số đo, chỉnh giới hạn và chính sách.
- Bước 7: Hướng dẫn cả đội và những người hay gửi việc, cử một người cập nhật bảng đều đặn.
Tình huống áp dụng tại Việt Nam: bằng chứng còn mỏng, nên thử nhỏ
Ở phía nhà máy, nguồn tìm được nói về Hệ thống sản xuất Toyota (TPS), nơi thẻ kanban ra đời. Theo Báo Pháp luật Việt Nam ngày 16/12/2017, hội thảo Monozukuri 2017 do Toyota Việt Nam và Đại học Bách khoa Hà Nội phối hợp tổ chức; chương trình triển khai từ năm 2005 và sau 13 năm đã tổ chức 43 khóa đào tạo cho 1.263 học viên, thực hiện 5 mô hình Kaizen Showcase [6]. Bài báo không nhắc Kanban, nên đó là bối cảnh gần chứ chưa phải bằng chứng riêng về Kanban.
Ở phía học thuật, hai bản tóm tắt luận văn trên kho tài liệu hcmiu.edu.vn cùng nhận xét Kanban chưa được áp dụng rộng rãi tại Việt Nam, rồi dùng mô phỏng để đánh giá chính sách thẻ ở hai nhà sản xuất là First Solar và Sonion [7][8]. Trang không ghi tác giả hay năm, tóm tắt không nêu số đo. Ngoài hai nguồn này, bài chưa tìm được số liệu công khai về kết quả Kanban ở doanh nghiệp Việt Nam, nên mọi con số hiệu quả trong bài chỉ là minh hoạ.
Tình huống giả định cho doanh nghiệp nhỏ: một công ty vận tải muốn rút ngắn thời gian từ lúc nhận lệnh điều xe tới lúc nộp đủ chứng từ. Họ dựng bảng năm cột cho đúng dòng việc ấy, đặt trần cho cột điều xe và cột chờ chứng từ, ghi ngày lên thẻ; bảng trắng và nam châm đủ dùng hai tuần đầu.
Sai lầm thường gặp, giới hạn và khi nào không nên dùng
Sai lầm đầu tiên là bảng không có giới hạn WIP: nó cho thấy việc nhưng không điều khiển được việc. Tiếp theo là thẻ quá to hoặc quá nhiều loại khiến cột nào cũng đầy; bảng không ai cập nhật nên cũ hơn thực tế; biến số đo thành chỉ tiêu cá nhân; và luôn có ngoại lệ vượt trần cho việc gấp, đến khi giới hạn chỉ còn là con số trang trí.
Kanban kém hợp khi việc không chia được thành mục rời, khi các bước không có thứ tự, hoặc khi đội đã làm tốt với phương pháp khác và không muốn đổi. Nó cũng không thay việc lập kế hoạch cho dự án nhiều phụ thuộc: bảng cho biết việc đang chảy ra sao, không tự cho ngày xong cả dự án. Lợi ích hay được nêu, như dễ dự đoán hơn hay khách hài lòng hơn, là lời của tài liệu giới thiệu; hãy kiểm bằng số đo của đội.

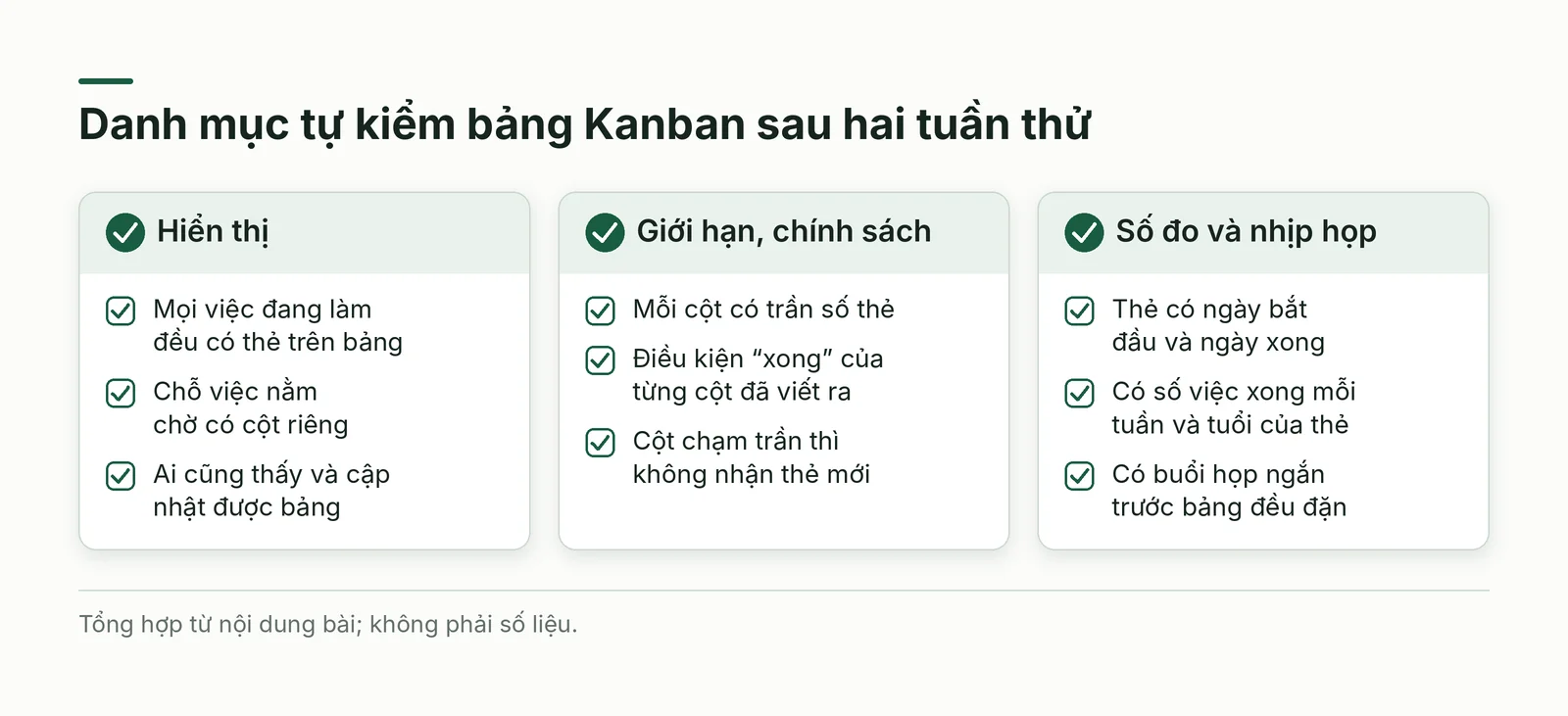

Kế hoạch thử hai đến bốn tuần và danh mục tự kiểm
Tuần một: chọn dòng việc, dựng bảng, chép các thẻ đang chạy và ghi ngày bắt đầu. Tuần hai: đặt giới hạn WIP đầu tiên, viết điều kiện “xong” từng cột. Tuần ba: tính thời gian chu kỳ, thông lượng, tuổi của thẻ và so với lúc chưa thử. Tuần bốn: quyết định giữ, chỉnh hay bỏ, ghi lại lý do. Hình 5 là danh mục tự kiểm cuối tuần hai.

Kết luận
Kanban đáng giá không nhờ cái bảng mà nhờ ba thói quen đi cùng: nhìn thấy toàn bộ dòng việc, giới hạn số việc làm dở và đo thời gian việc nằm trong hệ thống. Từ siêu thị của Ohno tới bảng trắng của xưởng nhỏ, ý tưởng không đổi: đừng bắt đầu việc mới khi khâu sau chưa nhận được việc cũ.
Nguồn và phương pháp
Bài là tổng hợp và phân tích có hỗ trợ AI, diễn đạt lại bằng lời riêng, không phải bản dịch. Nội dung khái niệm dựa trên tài liệu “Kanban Manual by Business Explained v2”, trang 1 đến 45; cấu trúc bài, ví dụ giả định và các hình do người viết tự dựng. Các nguồn web được mở và đối chiếu ngày 21/10/2026. Điều chưa kiểm chứng: hai trang luận văn không ghi tác giả và năm; bài báo năm 2017 chỉ nói về TPS, không nói về Kanban; tài liệu nhập môn không nêu căn cứ cho các lợi ích kể trên. Bạn nên tìm tài liệu gốc để đọc đầy đủ.
